Il data center IA è un contratto infrastrutturale con scadenze: utilizzo, elettricità e prezzo del ritardo

L'analisi di ottobre 2026 collega nuovi contratti elettrici e cassa delle grandi società a modelli riproducibili di utilizzo, energia, ritardi di collaudo e con

1. Tesi: un data center vende tempo, non un annuncio di connessione

Un grande campus IA viene spesso descritto con un numero spettacolare: budget, gigawatt impegnati o acceleratori. Nessuno dimostra che il cliente ottenga un calcolo utile a costo competitivo nella data richiesta. Il prodotto scarso è una catena di capacità simultanee: sito autorizzato, elettricità erogabile, raffreddamento e distribuzione collaudati, server funzionanti, rete utilizzabile, software adeguato e domanda pagante. L'anello debole determina quando gli altri investimenti cominciano a remunerarsi.

La nostra tesi è spostare il dibattito di ottobre 2026 dalla scala annunciata alla capacità produttiva nel tempo. È più impegnativo che chiedere se la domanda IA esista. Può essere forte con un campus antieconomico; il progetto elettrico può valere mentre la piattaforma del cliente delude; la cassa consolidata può essere sana mentre una generazione di macchine rende poco. Sono proposizioni compatibili. Trattarle come opposte nasconde il vero problema di valutazione.

L'articolo esamina informazioni primarie disponibili il 22 ottobre 2026. Gli annunci provano ciò che l'emittente dichiara o contratta, non prestazioni verificate indipendentemente. Gli esempi numerici sono modelli ipotetici, non prezzi offerti, risultati misurati o previsioni di rendimento. Consentono di sostituire tutti gli ingressi e riprodurre ogni risultato.

2. Che cosa è cambiato in ottobre e che cosa no

Gli annunci più informativi riguardano ripartizione dei costi e dei tempi. AEP descrive il 14 ottobre un progetto previsto da 702 MW a celle a combustibile, investimento di circa USD 4 miliardi e accordo Google di 20 anni, con piena operatività attesa entro fine 2028. È generazione futura, non elettricità già consegnata a un carico IT operativo da 702 MW. Annuncio AEP.

Black Hills distingue il 6 ottobre 564 MW di futura generazione propria, fino a 590 MW di servizio connesso e circa 2.1 GW di risorse terze gestite. La descrizione di 2.7 GW comprende riserve. Non vanno sommati nuovamente né chiamati domanda IT. Si descrivono recupero dei costi, risoluzione anticipata e garanzie creditizie; il quadro completo richiede strumenti e approvazioni effettivi. Comunicazione Black Hills.

Oracle presenta il 13 ottobre una proposta esplicita nel New Mexico: spesa elettrica minima di USD 10 milioni annui per dieci anni e distinta proposta fino a USD 55 milioni annui di crediti per clienti per tre anni al massimo. Costruzione, collaudo, emergenza e sicurezza vitale sono separati dalla microrete principale a celle. Una proposta non dimostra tariffe approvate, crediti pagati o un sussidio totale universale. Proposta Oracle.

Evidenza primariaChe cosa stabilisceChe cosa resta da provare
AEP, 14 ottobreInvestimento previsto e quadro PPA contrattatoCompletamento, output reale e costo finale consegnato
Black Hills, 6 ottobreServizio, generazione e gestione distintiPrestazioni future complete e sopravvivenza della controparte
Oracle, 13 ottobreMinimi di spesa e crediti propostiApprovazione, pagamenti e riparto completo dei costi
Meta, 21 ottobreCassa consolidata trimestrale e investimenti previstiRendimento di cassa del campus singolo

L'elemento comune è rendere il grande carico responsabile finanziariamente dell'infrastruttura. Può migliorare incentivi, senza eliminare ritardi, guasti comuni, vincoli ambientali o cambi della domanda. Il contratto trasferisce un'esposizione; non rimuove l'evento fisico.

3. Tre perimetri necessari in ogni memorandum

Il primo è fisico. Progetto IT da 100 MW, prelievo del sito da 120 MW e rinnovabili da 100 MW sono quantità diverse. La prima riguarda calcolo; la seconda comprende supporti a un punto operativo; la terza è potenza di generazione con energia annua e disponibilità dipendenti da tecnologia e luogo. Il volume contrattuale di energia è diverso ancora. Convertire richiede assunzioni esplicite.

Il secondo è temporale. Terreno, edifici, sottostazioni, server e modelli hanno tempi e vite diversi. Un impegno elettrico può durare più generazioni di calcolo. I server possono arrivare prima dell'energizzazione. Il vantaggio del modello può sparire prima dell'utilizzo pieno. Non esiste una sola vita economicamente significativa del data center: distinguere coorti sostituibili e infrastrutture durevoli.

Il terzo è contrattuale. Proprietario, utility, finanziatore, cloud e cliente possono avere diritti di cancellazione differenti. Una prenotazione non è necessariamente incasso; ordini arretrati non sono automaticamente ricavi obbligatori; un pagamento elettrico minimo non copre ogni rinforzo. Il modello identifica chi paga, condizioni, disponibilità delle garanzie e conseguenze dell'insolvenza.

4. Cassa, nuovi leasing e ammortamento raccontano storie diverse

Meta riporta il 21 ottobre, per il trimestre al 30 settembre, cassa operativa di USD 32,786 milioni, acquisti di immobili e impianti di USD 33,942 milioni e capitale dei leasing di USD 964 milioni. Il flusso libero risulta negativo per USD 2,120 milioni. Gli investimenti annui previsti, incluso tale capitale, sono USD 135–145 miliardi. Sono rispettivamente dati consolidati e previsione. Meta Q3.

Ponte trimestrale Meta, USD milioniImportoInterpretazione
Cassa operativa32,786Generazione consolidata di cassa
Acquisti di immobili e impianti−33,942Esborso di capitale
Capitale dei leasing finanziari−964Ulteriore esborso legato al finanziamento in questa definizione
Flusso di cassa libero−2,12032,786 − 33,942 − 964

Il flusso libero negativo è un fatto finanziario, non prova di distruzione di valore. Ricavi crescenti non provano copertura del capitale del campus. Occorrono cassa incrementale attribuibile, sostituzioni, tempi e rischio. Non assegnare tutta la cassa preesistente di pubblicità o software alla nuova infrastruttura per dichiararla redditizia.

La chiamata Microsoft di luglio mostra il problema di presentazione: USD 41 miliardi di investimenti, USD 5.6 miliardi di nuovi leasing finanziari e USD 35.8 miliardi di pagamenti in contanti. Estende vite di data center e uffici da 15 a 25 anni, influendo su ammortamenti e classificazioni future. Non afferma che le GPU durino 25 anni. Microsoft, chiamata risultati.

Riconciliare nuovi leasing e rimborsi, periodi fiscali e solari, gruppo e progetto. La classificazione può cambiare gli investimenti dichiarati lasciando quasi invariati gli impegni fisici. Ammortizzare ripartisce costi; non ricostituisce cassa né prova domanda pagante per acceleratori vecchi.

5. Un modello riproducibile: assunzioni prima delle conclusioni

Consideriamo un campus sintetico di 100,000 unità identiche e 100 MW IT di picco. L'unità è contabile normalizzata, non una GPU, un token o un benchmark. Qualità e produttività restano fisse fra i casi. Non si confrontano quindi produttori né costi per token di un modello linguistico.

Ingresso ipotizzatoValorePerimetro
Unità normalizzate installate100,000Costanti
Potenza IT di picco100 MWNon prelievo del sito
Potenza IT inattiva25% del piccoApprossimazione lineare attivo/inattivo
PUE del sito1.20Approssimazione costante
Energia consegnata70 USD/MWhIpotesi; esclusi oneri di potenza
Capitale di calcolo e recuperoUSD 1.2 miliardi; 5 anniNessun residuo
Capitale del sito e recuperoUSD 400 milioni; 15 anniDistinto dalle macchine
Tasso di recupero8% annuoRecupero richiesto ipotizzato
Costi fissi non energeticiUSD 20 milioni/annoUguali in tutti i casi
Periodo operativo8,760 oreNessuna correzione bisestile

L'utilizzo utile u è la quota di ore installate che eroga il servizio utile stabilito. Non coincide necessariamente con occupazione GPU, fattore di carico, prenotazione o utilizzo fatturato. Dati, tentativi e inattività possono consumare senza produrre il denominatore. La distinzione evita che efficienza elettrica nasconda inattività economica.

Con quota inattiva a = 0.25, potenza IT media 100 × [a + (1 − a)u] MW. Energia del sito è tale potenza per PUE e 8,760 ore. Servizio annuo: 100,000 × u × 8,760 ore-unità. Sono quantità fisiche ed economiche separate. La curva inattiva semplificata va sostituita da misure dipendenti dal lavoro.

6. Recupero del capitale e denominatore dell'utilizzo

Il capitale annualizzato usa CRF = r(1+r)^n / [(1+r)^n − 1]. All'8%, CRF è 0.250456 a cinque anni e 0.116830 a quindici. Capitale di calcolo annuo circa USD 300.548 milioni; sito USD 46.732 milioni. Con esercizio fisso, USD 367.280 milioni prima dell'elettricità. È costo economico annualizzato, non ammortamento GAAP, debito reale o disponibilità finanziaria.

Il costo unitario somma capitale, costi fissi ed elettricità, dividendo per ore utili. Si visualizzano arrotondamenti da intermedi completi.

Utilizzo utileIT medio, MWSito, MWh/annoCosto annuo, USD milioniOre produttive, milioniUSD/ora-unità utile
40%55578,160407.751350.41.1637
60%70735,840418.788525.60.7968
80%85893,520429.826700.80.6133

L'energia cresce con utilizzo, ma il costo per servizio scende perché il capitale si distribuisce su più ore. È la differenza fra consumare meno e migliorare l'economia dell'impianto fisso. Non giustifica domanda inutile. Le ore devono produrre risultati che qualcuno paghi; altrimenti si ridefinisce solo il denominatore.

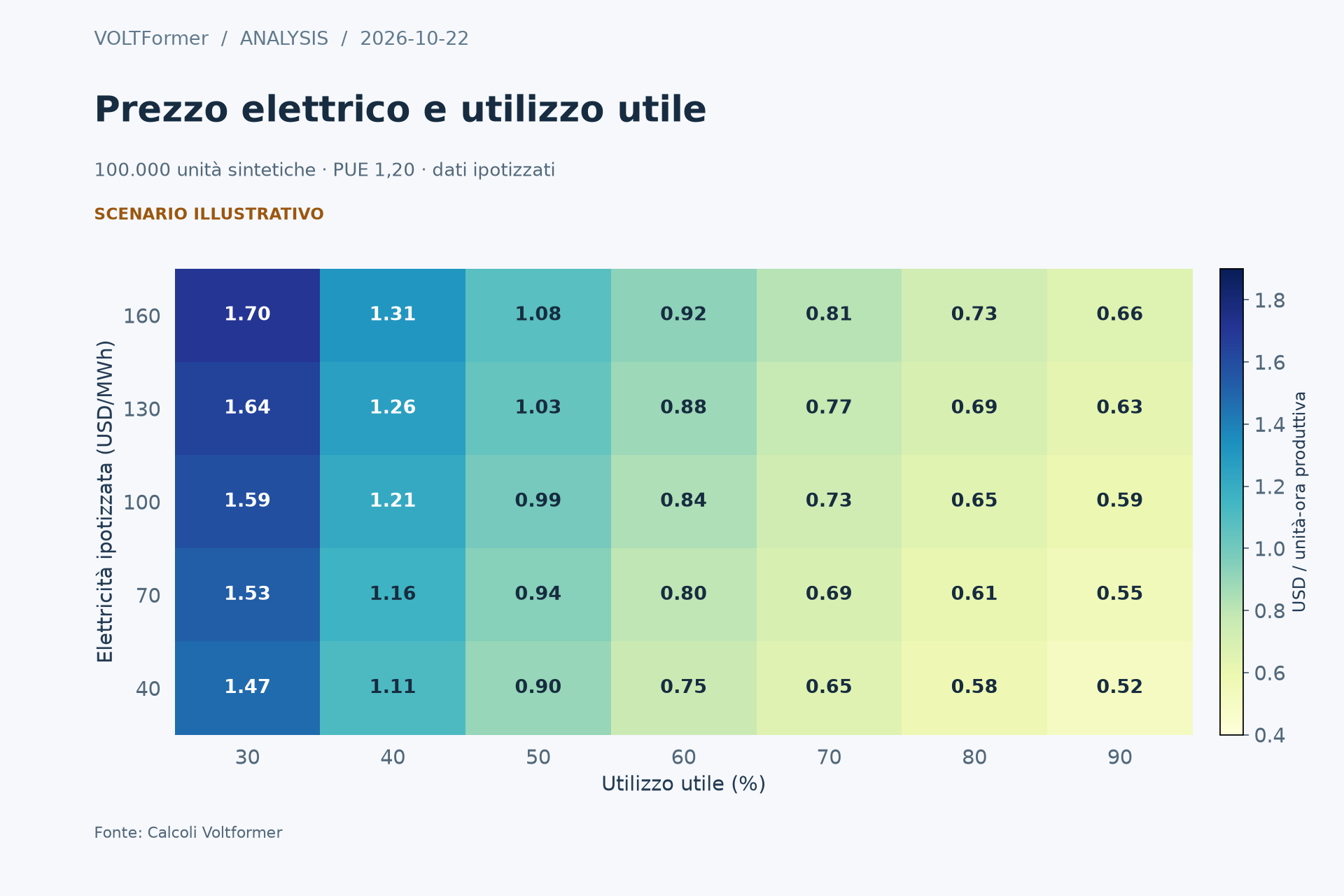

Mappa di sensibilità del costo per ora-unità produttiva rispetto a utilizzo utile e prezzo energetico ipotetico.

Apri il grafico a piena risoluzione

La figura 1 varia utilizzo e prezzo assunto con hardware, qualità, PUE e capitale fissi. È una mappa di sensibilità, non prezzi osservati. La tabella è la sezione a 70 USD/MWh. Ogni colore ha unità e calcolo riproducibile.

7. Prezzo elettrico e prezzo delle macchine inutilizzate

Al 60%, 10 USD/MWh aggiuntivi costano USD 7.3584 milioni annui, esattamente USD 0.014 per ora produttiva. Scendere dal 60% al 40% con prezzo invariato aumenta il costo unitario di circa USD 0.367. L'energia conta; cercare solo la tariffa minima può però essere sbagliato se il luogo causa ritardo, basso utilizzo o perdita di clienti adatti.

La derivata chiarisce il meccanismo. Costo energetico per ora produttiva proporzionale a PUE × prezzo × [a/u + (1 − a)]. Il termine inattivo aumenta se cala l'utilizzo; anche il capitale per ora varia come 1/u. Numeratore e denominatore penalizzano chi usa poco. Raffreddamento migliore non elimina l'onere, né l'efficienza teorica compensa indisponibilità o inadeguatezza commerciale prolungata.

La conclusione è condizionale. Macchine meno care, cicli diversi o lavori energivori cambiano struttura. Gli ingressi fissi isolano il meccanismo. Il comitato deve ricalcolare con preventivi, potenze misurate, sostituzioni per coorte e distribuzione delle ore vendibili.

8. Il ritardo può cancellare un margine d'investimento sottile

Un secondo esempio indipendente assume USD 800 milioni iniziali e USD 120 milioni netti annui costanti per dieci anni, sconto dell'8%. Non va sommato al modello precedente come un solo progetto. Senza ritardo, valore attuale dei benefici USD 805.210 milioni e VAN USD 5.210 milioni.

Il ritardo d mesi sposta l'intero flusso e ne moltiplica il valore per (1.08)^(−d/12). L'esborso iniziale rimane al tempo zero. Non si aggiungono costi di costruzione, interessi o penalità, evitando doppio conteggio del finanziamento già nello sconto.

Ritardo, mesiBenefici attualizzati, USD milioniVAN, USD milioniValore dei benefici perso, USD milioni
0805.2105.2100.000
6774.813−25.18730.396
12745.565−54.43559.645
18717.420−82.58087.790
24690.338−109.662114.872

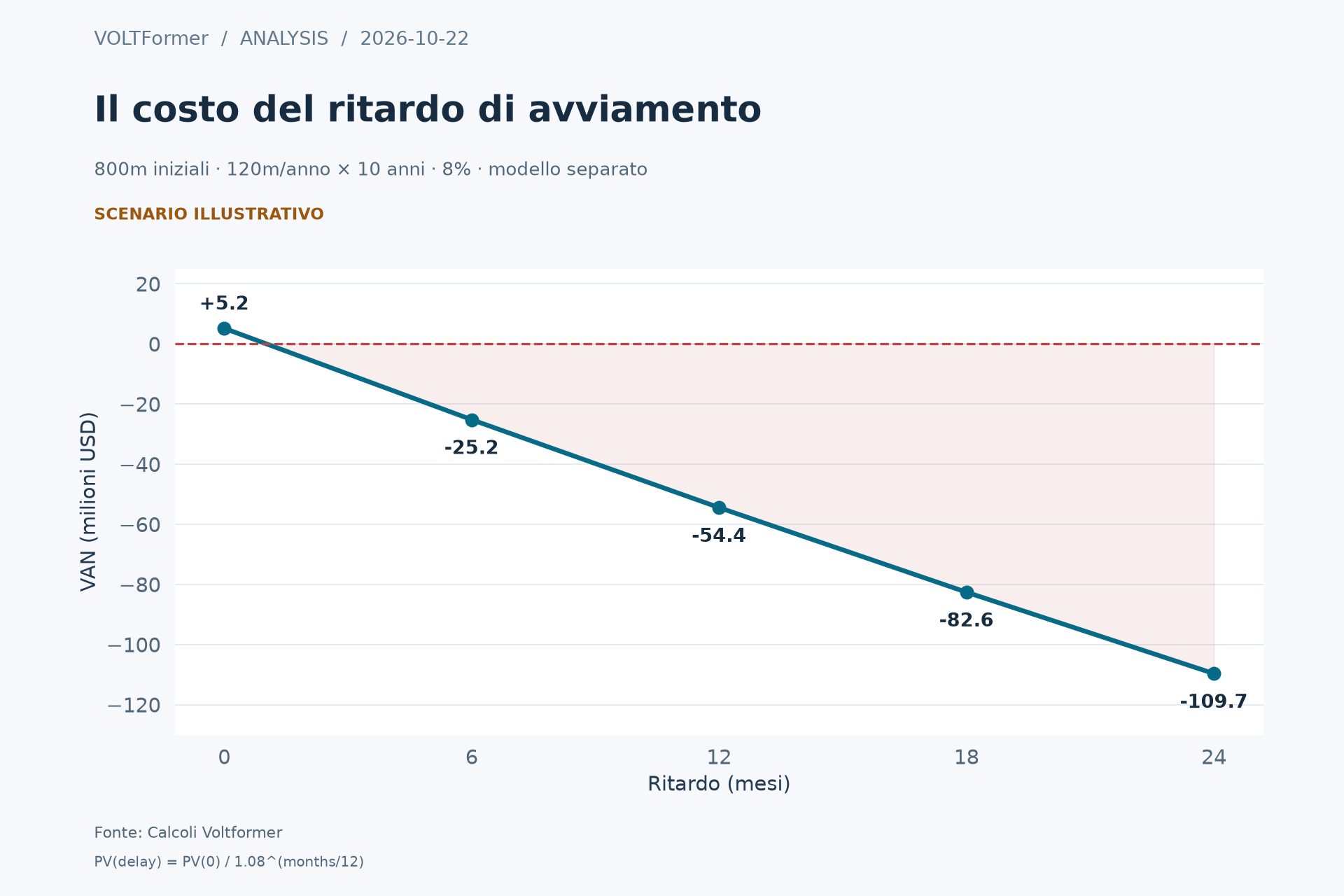

Scenario di valore attuale netto con ritardo da zero a 24 mesi di un flusso fisso di benefici.

Apri il grafico a piena risoluzione

La figura 2 isola i tempi, non prevede ritardi reali. Dodici mesi rendono negativo un VAN appena positivo anche senza extra costo. Se si rinvia la spesa, si prolunga il contratto o si perdono clienti, il calcolo cambia. Servono calendari distinti, non percentuali arbitrarie di rischio sovrapposte ai costi.

9. Il contratto deve prezzare abbandono e consumo

Un contratto elettrico lungo assicura in parte contro infrastrutture che sopravvivono al primo cliente. Contano minimi, rampe, garanzie, indennità e proprietà riutilizzabile. Un prezzo basso può accompagnare un obbligo minimo oneroso; quello più alto può includere capacità, affidabilità o rischio costruttivo lasciato altrove al cliente.

Black Hills è utile perché distingue categorie. Le protezioni sono descrizioni dell'emittente, non nostra verifica completa di costi di rete e combustibile. Una revisione seria richiede contratti eseguiti, tariffa e decisioni. Verifica le garanzie sotto stress, non solo il nome alla firma.

Si può trasferire rischio a chi non lo gestisce. Un cliente con vantaggio breve che garantisce pagamenti lunghi introduce credito nell'investimento elettrico. Se una utility garantisce disponibilità ma un terzo controlla il combustibile, l'esposizione resta. «Dietro il contatore» è perimetro elettrico; non cancella infrastrutture del gas, permessi, acqua e guasti comuni.

10. Acqua, raffreddamento e consenso entrano nel modello operativo

PUE confronta energia del sito e IT. Non misura utilità del calcolo, assenza di carbonio nell'ora giusta o sostenibilità dei prelievi locali. La guida DOE raccomanda prestazioni IT, infrastrutture e più indicatori insieme. Guida DOE.

Per l'acqua, dichiarare il denominatore. WUE locale può essere litri per kWh IT; moltiplicare per kWh del sito cambia risultato. Prelievo, consumo e acqua a monte del settore elettrico hanno perimetri diversi. Poca acqua locale non misura la catena. DOE, efficienza idrica.

Il rapporto IEA del 14 ottobre collega integrazione, accessibilità economica, sicurezza e sostenibilità, evidenziando lo scambio tra risparmio idrico ed energia. Gli effetti sono locali. Medie globali non provano diritti d'acqua in siccità o smaltimento del calore accettabile in punta. Rapporto IEA.

Il consenso sociale riguarda dunque cassa ed equità distributiva. L'accordo credibile specifica chi paga rinforzi, misura l'ambiente e risponde a benefici mancati. Lavoro, imposte, crediti e impatti hanno tempi e beneficiari diversi. Sommare titoli senza orizzonte, controfattuale e incidenza comuni non è analisi sociale costi-benefici.

11. Obiezioni forti e prove che potrebbero smentire la tesi

La prima è scarsità strategica: può essere razionale riservare più di quanto si usa se perdere accesso costa di più. Vanno valutati opzione, scadenza e mantenimento. Chiamare opzione ogni asset inattivo senza condizione d'esercizio rende la tesi non falsificabile. Servono conversione delle prenotazioni in servizio vendibile, ritenzione e alternative equivalenti.

La seconda è efficienza. Modelli, lotti, reti e software possono espandere output dallo stesso capitale. Rafforza la tesi se si misura onestamente la qualità. La indebolirebbe se miglioramenti economici compensassero regolarmente ritardi e inattività e i clienti pagassero sostituzioni e supporti. Prestazioni senza affidabilità, latenza e qualità non lo dimostrano.

La terza è velocità con generazione dedicata. Può eliminare un vincolo, ma servono collaudo credibilmente anticipato, costo complessivo e prestazioni accettabili. Restano dipendenze da costruzione, combustibile e permessi. Confrontare una data pubblicitaria con una conservativa contrattata falsa la scelta prima dei numeri.

12. Uno standard probatorio per il prossimo ciclo

Il monitoraggio include capacità energizzata e accettata, tempi verso produzione, uso utile per coorte, ricavi effettivi, cassa e leasing riconciliati, sostituzioni, minimi elettrici e prestazioni locali di acqua e affidabilità. Collega consegna ingegneristica e conversione commerciale. Gigawatt annunciati crescenti non sostituiscono nulla.

Richiedere registro datato di ipotesi e prove, perimetro di cassa in una pagina, percorso critico fisico e mappa delle risoluzioni. Gli stress cambiano ingressi specifici, con guasti correlati motivati. Etichette ottimista, centrale e pessimista non sono intervalli statistici. Prima dell'ordine irreversibile fissare condizioni di pausa, ridimensionamento e uscita.

La conclusione è condizionale: l'unità economica è servizio utile erogato puntualmente da un sistema completo, finanziato e socialmente praticabile. Contratti e conti di ottobre mostrano parti, senza eliminare la riconciliazione dei perimetri. La qualità dell'investimento dipenderà da questa, non dal numero annunciato maggiore.

13. Bibliografia primaria e riproducibilità

Chiusura: 22 ottobre 2026. Prezzi, asset, vite, utilizzo, inattività e rendimenti richiesti sono assunti. Le unità restano esplicite; si arrotonda soltanto alla fine. I due modelli sono indipendenti ed escludono quanto indicato. Servono a confronti disciplinati e ragionamenti falsificabili, non previsioni di titoli o rendimenti misurati di progetti nominati.
