Центр обработки данных ИИ — инфраструктурный контракт со сроками: загрузка, электроэнергия и цена задержки

Анализ октября 2026 связывает новые энергоконтракты и денежные потоки гиперскейлеров с воспроизводимой моделью загрузки, стоимости электричества, задержки ввода

1. Тезис: центр обработки данных продаёт время, а не объявление о подключении

Числовая запись: точка отделяет дробную часть, запятая — группы тысяч.

Крупный кампус ИИ часто описывают одной эффектной цифрой: бюджетом, гигаваттным обязательством или числом ускорителей. Ни одна не устанавливает, что клиент получит полезное вычисление по конкурентной стоимости к нужной дате. Дефицитный продукт — цепочка одновременных возможностей: разрешённая площадка, доставляемая электроэнергия, введённые охлаждение и распределение питания, работающие серверы, пригодная сеть, подходящее программное обеспечение и оплачиваемый спрос. Слабейшее звено определяет, когда остальные инвестиции начинают окупать содержание.

Наш аргумент: октябрьская инвестиционная дискуссия 2026 должна перейти от объявленного масштаба к производительной мощности во времени. Это сложнее вопроса, реален ли спрос на ИИ. Спрос может быть сильным, а отдельный кампус неэкономичным; энергетический проект — ценным при разочаровывающей вычислительной платформе клиента; консолидированный денежный поток — здоровым при малом заработке конкретного поколения оборудования. Положения совместимы. Представлять их противоположными позициями означает скрывать реальную задачу оценки инвестиций.

Статья рассматривает первичные раскрытия, доступные 22 октября 2026. Объявления компаний устанавливают слова или договоры эмитента, не независимо проверенные эксплуатационные результаты. Численные примеры — явно условные аналитические модели, не предложения поставщиков, измерения кампуса или прогнозы инвестиционной отдачи. Читатель может заменить каждый параметр и воспроизвести каждый результат.

2. Что изменилось в октябре — и что не изменилось

Наиболее информативные новые объявления касаются распределения стоимости и временного риска. Сообщение AEP от 14 октября описывает планируемую генерацию на топливных элементах 702 MW, инвестиции примерно USD 4 млрд и 20-летнее соглашение электроснабжения Google; полная эксплуатация ожидается к концу 2028. Это будущий энергетический проект, а не уже поставленная работающей IT-нагрузке 702 MW электроэнергия. Объявление AEP.

Раскрытие Black Hills от 6 октября отделяет планируемые 564 MW собственной генерации от сетевого обслуживания до 590 MW и примерно 2.1 GW управляемых сторонних ресурсов. Описание 2.7 GW ресурсов включает резервы. Нельзя снова складывать количества или называть их IT-спросом. Объявление также описывает возврат затрат, досрочное прекращение и кредитную защиту; полная договорная и регуляторная позиция требует самих соглашений и разрешений. Раскрытие Black Hills.

Объявление Oracle по Нью-Мексико от 13 октября прямо является предложением. Оно описывает минимальные ежегодные расходы на электроэнергию USD 10 млн на десять лет и отдельное предложение ежегодных клиентских компенсаций до USD 55 млн максимум на три года. Строительство, ввод, аварийное обеспечение и системы безопасности жизни отделены от основной микросети топливных элементов. Предложение и заголовок не устанавливают утверждённые тарифы, выплаченные компенсации или универсальную сумму субсидии проекта. Предложение Oracle.

Первичное свидетельствоЧто установленоЧто не доказано
AEP, 14 октябряПланируемые инвестиции генерации и договорная структура PPAСрок завершения, фактическая выработка и конечная цена доставки
Black Hills, 6 октябряРазные границы обслуживания, генерации и управления ресурсамиПолная будущая эксплуатация и выживание контрагента
Oracle, 13 октябряПредложенная структура минимальных расходов и компенсацийОкончательное одобрение, реальные выплаты и полное распределение системных затрат
Meta, 21 октябряСообщённые консолидированные квартальные потоки и прогноз капиталовложенийДенежная отдача отдельного кампуса ИИ

Общее — попытка сделать крупную нагрузку финансово ответственной за поддерживающую инфраструктуру. Это может улучшить стимулы. Но не устраняет задержек строительства, общих отказов, экологических ограничений и изменения вычислительного спроса. Договор перемещает риск к контрагенту, не устраняя физическое событие.

3. Три границы для любой инвестиционной записки

Первая граница физическая. Проектная IT-мощность 100 MW, возможность импорта объекта 120 MW и возобновляемая генерация 100 MW — разные величины. Первая касается вычислительного оборудования, вторая включает вспомогательные системы при указанном режиме, третья — номинал генерации с зависящими от технологии и места годовой выработкой и доступностью. Договорный объём энергии отличается снова. Перевод требует явных предпосылок, не удобного названия.

Вторая граница временная. Земля, здания, подстанции, серверы и модели имеют разные сроки подготовки и службы. Долгое энергосоглашение переживает несколько поколений вычислений. Серверы могут прибыть раньше подачи напряжения. Преимущество модели может исчезнуть до полной загрузки оборудования. Единой экономически значимой жизни «центра обработки данных» нет. Инвестицию нужно разделить на заменяемые поколения и долгоживущие обеспечивающие активы.

Третья граница договорная. Владелец кампуса, поставщик электричества, финансист оборудования, облачная платформа и конечный клиент могут быть разными лицами с разными правами отмены. Подписанное резервирование не обязательно денежное поступление; портфель заказов — не обязательно выручка «бери или плати»; минимальный энергоплатёж не покрывает автоматически всё усиление сетей. Модель потоков должна определять плательщика, условия, доступность залога и последствия дефолта.

4. Денежные расходы, новые обязательства аренды и амортизация рассказывают разное

Выпуск Meta от 21 октября сообщает за квартал по 30 сентября операционный поток USD 32,786 млн, покупки основных средств USD 33,942 млн и погашение финансовой аренды USD 964 млн. Полученный свободный денежный поток отрицателен: USD 2,120 млн. Годовой прогноз капиталовложений, включая погашение финансовой аренды, составляет USD 135–145 млрд. Это соответственно консолидированные показатели и прогноз. Результаты Meta Q3.

Квартальная сверка потоков Meta, USD млнСуммаИнтерпретация
Операционный денежный поток32,786Консолидированное создание денежных средств
Покупки основных средств−33,942Денежный капитальный отток
Погашение основной суммы финансовой аренды−964Дополнительный связанный с финансированием капитальный отток в этой трактовке
Свободный денежный поток−2,12032,786 − 33,942 − 964

Отрицательный квартальный свободный поток — факт финансирования, сам по себе не доказательство разрушения стоимости инвестициями ИИ. И наоборот, растущая выручка не доказывает покрытия стоимости капитала новым кампусом. Обоснованная оценка требует дополнительных денежных поступлений от инвестиции, замены, времени и риска. Нельзя приписывать весь существующий рекламный или программный поток новейшей инфраструктуре и объявлять её прибыльной.

Июльская конференция Microsoft по четвёртому финансовому кварталу показывает проблему представления. Она различает капиталовложения USD 41 млрд, новые обязательства финансовой аренды USD 5.6 млрд и денежные платежи за основные средства USD 35.8 млрд. Также описано увеличение расчётной жизни ЦОД и офисов с 15 до 25 лет, влияющее на амортизацию и будущую классификацию аренды. Это не утверждение, что GPU теперь служат 25 лет. Конференция Microsoft.

Сравнения должны согласовывать новые договоры аренды с погашением, финансовые периоды с календарными, групповые итоги с проектными границами. Учётная классификация может изменить отражаемые капзатраты при почти неизменных физических обязательствах. Амортизация — правило распределения; она не пополняет опустевший счёт и не доказывает, что покупатели продолжат платить за старые ускорители.

5. Воспроизводимая модель кампуса: предпосылки до выводов

Рассмотрим синтетический кампус со 100,000 одинаковых вычислительных единиц и пиковой IT-мощностью 100 MW. Вычислительная единица — нормализованная учётная единица модели, не конкретная GPU, токен или результат теста. Качество услуги и производительность постоянны во всех случаях. Поэтому модель не сравнивает поставщиков чипов и не оценивает стоимость токена языковой модели.

Условный параметрЗначениеГраница
Установленные нормализованные единицы100,000Постоянны во всех случаях
Пиковая IT-мощность100 MWНе мощность импорта объекта
IT-мощность простоя25% пикаУсловная линейная аппроксимация работы/простоя
PUE объекта1.20Постоянное аналитическое приближение
Доставленная цена энергии70 USD/MWhПредположение; плата за мощность исключена
Вычислительные инвестиции и срок возвратаUSD 1.2 млрд; 5 летБез остаточной стоимости
Инвестиции объекта и срок возвратаUSD 400 млн; 15 летОтдельно от вычислительного оборудования
Ставка возврата капитала8% в годУсловная требуемая ставка
Постоянные неэнергетические расходыUSD 20 млн/годОдинаковы во всех случаях
Годовой период работы8,760 часовБез поправки на високосный год

Полезная загрузка u — доля установленных единице-часов, доставляющих оговорённую полезную услугу. Это не занятость GPU, электрический коэффициент нагрузки, резервирование или оплаченная загрузка, если определения не совпали в конкретном договоре. Обработка данных, повторы и простаивающая мощность потребляют электричество без услуги в знаменателе. Различие не позволяет внешне эффективной электрической метрике скрыть экономически неработающую установку.

При доле простоя a = 0.25 средняя IT-мощность равна 100 × [a + (1 − a)u] MW. Энергия объекта — эта мощность, умноженная на PUE и 8,760 часов. Годовая производительная услуга равна 100,000 × u × 8,760 единице-часов. Это отдельные физическая и экономическая величины. Доля простоя — упрощение, которое нужно заменить измеренными кривыми мощности для нагрузки.

6. Возврат капитала и знаменатель загрузки

Годовой капитал рассчитан фактором возврата CRF = r(1+r)^n / [(1+r)^n − 1]. При 8% CRF равен 0.250456 для пяти и 0.116830 для пятнадцати лет. Годовой вычислительный капитал примерно USD 300.548 млн, капитал объекта USD 46.732 млн. С постоянной эксплуатацией получается USD 367.280 млн до электричества. Это годовая экономическая стоимость, не амортизация GAAP, фактическое обслуживание долга или заявление о доступности финансирования.

Удельная стоимость — годовые капитал, постоянные операции и электрорасходы объекта, делённые на производительные единице-часы. Ниже результаты округлены; промежуточные вычисления не округляются.

Полезная загрузкаСредние IT MWЭнергия объекта MWh/годГодовая стоимость, USD млнПроизводительные часы, млнUSD/полезный единице-час
40%55578,160407.751350.41.1637
60%70735,840418.788525.60.7968
80%85893,520429.826700.80.6133

При росте загрузки электричество увеличивается, но стоимость полезной услуги снижается: фиксированный капитал распределяется на большее число производительных часов. Это центральное различие сокращения потребления и улучшения экономики фиксированной установки. Оно не оправдывает создание бесполезного спроса. Дополнительные часы должны давать результаты, за которые достаточно платят; иначе знаменатель просто переопределяется ради красивого отношения.

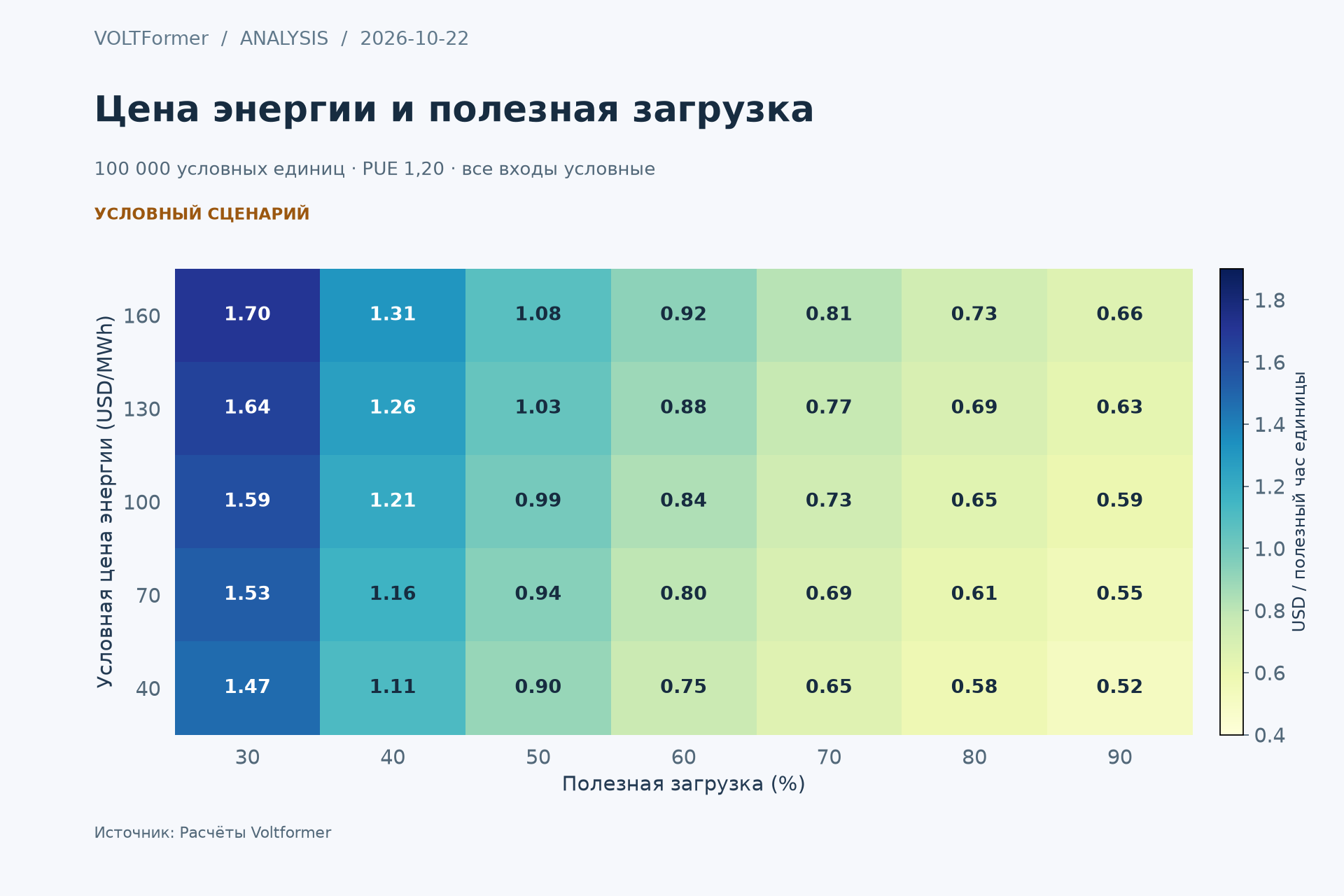

Карта чувствительности стоимости полезного вычислительного единице-часа в USD к загрузке и условной доставленной цене электричества.

Открыть график в полном разрешении

Рисунок 1 изменяет полезную загрузку и условную доставленную цену энергии при фиксированных оборудовании, качестве, PUE и капитале. Это карта чувствительности модели, не наблюдаемые рыночные цены. Таблица выше — срез 70 USD/MWh. Каждый цвет имеет явную единицу и независимо воспроизводимый расчёт.

7. Цена электричества против цены неиспользованного оборудования

При 60% загрузки повышение цены на 10 USD/MWh добавляет USD 7.3584 млн в год, ровно USD 0.014 на полезный единице-час в модели. Снижение загрузки с 60% до 40% при неизменной цене повышает удельную стоимость примерно на USD 0.367. Это не означает неважность электроцены. Но поиск минимального номинального тарифа может оказаться плохой стратегией, если место вызывает задержку, низкую полезную загрузку или потерю подходящих клиентов.

Производная показывает механизм. Энергозатраты полезного часа пропорциональны PUE × цена × [a/u + (1 − a)]. Слагаемое простоя растёт при падении полезной загрузки; фиксированный капитал полезного часа также меняется как 1/u. При низкой загрузке оператору вредят и числитель, и знаменатель. Лучшее охлаждение не устраняет бремя. Привлекательная теоретическая эффективность ускорителя также не компенсирует долгую недоступность или коммерческую непригодность системы.

Вывод условен. Кампус с дешёвым оборудованием, иным циклом замены или энергоёмкой работой может иметь совсем другую структуру затрат. Модель специально фиксирует параметры, изолируя механизм. Реальному комитету нужно повторить расчёт с договорными предложениями, измеренной мощностью, заменой конкретных поколений и ожидаемым распределением продаваемых часов услуги.

8. Задержка ввода может уничтожить тонкую инвестиционную маржу

Отдельный временной пример предполагает начальные инвестиции USD 800 млн и постоянный годовой чистый поток USD 120 млн на десять лет, дисконтированный на 8%. Предпосылки независимы от модели кампуса выше; примеры нельзя объединять как один проект. Без задержки приведённая стоимость выгод USD 805.210 млн, NPV USD 5.210 млн.

Задержка сдвигает весь поток выгод на d месяцев, умножая его приведённую стоимость на (1.08)^(−d/12). Начальные расходы остаются в нулевой момент. Дополнительное строительство, проценты долга и эксплуатационные штрафы не добавляются, чтобы не удвоить финансовое бремя, уже отражённое ставкой дисконтирования.

Задержка, месяцевПриведённая стоимость выгод, USD млнNPV, USD млнПотеря стоимости выгод, USD млн
0805.2105.2100.000
6774.813−25.18730.396
12745.565−54.43559.645
18717.420−82.58087.790
24690.338−109.662114.872

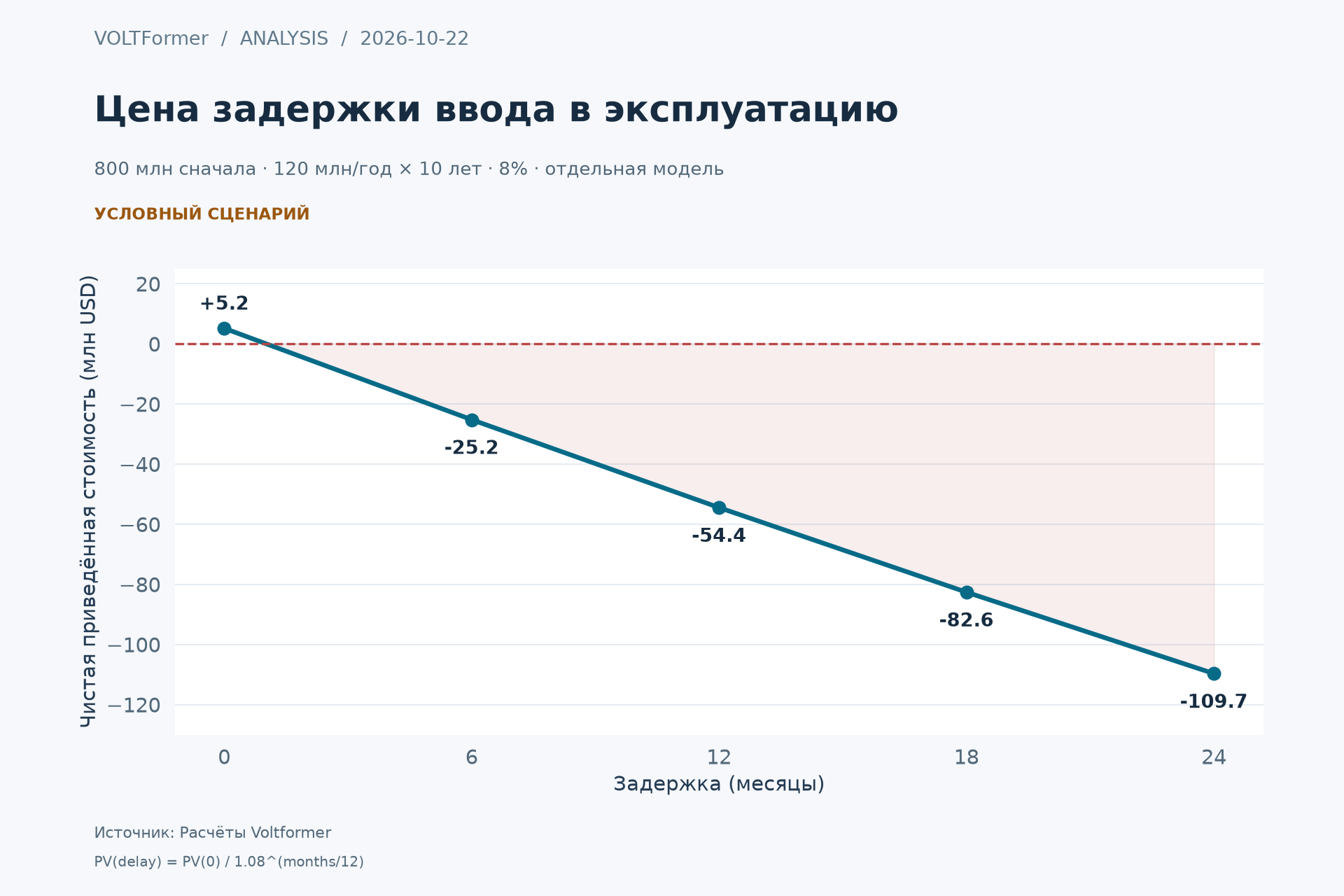

Отдельный временной сценарий: NPV и приведённая стоимость выгод при задержках от 0 до 24 месяцев.

Открыть график в полном разрешении

Рисунок 2 изолирует время, не прогнозирует реальные задержки. Двенадцать месяцев превращают слабо положительную условную NPV в отрицательную даже без перерасхода. Если расходы тоже переносятся, договор продлевает доходный срок или клиенты теряются навсегда, расчёт меняется. Возможности требуют отдельных графиков потоков, а не произвольной процентной «скидки за риск» поверх всех прочих расходов.

9. Энергосоглашение должно оценивать прекращение проекта наряду с потреблением

Долгосрочный энергоконтракт отчасти страхует вероятность, что специализированная инфраструктура переживёт первого клиента. Экономически важны минимальные платежи, графики наращивания, залог, компенсации расторжения и собственность повторно используемых активов. Низкая цена энергии может сочетаться с дорогим обязательством минимального спроса; более высокая на вид цена может включать мощность, надёжность или строительный риск, оставленный покупателю другим предложением.

Объявление Black Hills полезно раздельным описанием категорий. Заявления защиты клиентов — описание структуры эмитентом, не наша независимая проверка распределения всех сетевых или топливных затрат. Серьёзный анализ требует подписанных документов, тарифа и регуляторных решений. Он проверяет устойчивость обеспечения при стрессе, не только имя партнёра при подписании.

Проект может передать риск стороне, неспособной его контролировать. Если клиент гарантирует годы фиксированных платежей, завися от кратковременного преимущества продукта, кредитный риск становится частью энергоинвестиции. Если энергокомпания гарантирует доступность, а топливо контролирует третья сторона, риск исполнения остаётся в цепочке. «За счётчиком» описывает электрическую границу, но не отменяет топливную инфраструктуру, воздушные разрешения, водные ограничения или общие отказы.

10. Вода, охлаждение и общественное принятие входят в эксплуатационную модель

PUE сравнивает энергию объекта с IT-энергией. Он не измеряет полезность вычислений, безуглеродность электричества в нужный час или устойчивость местного водозабора. Руководство DOE рекомендует совместно оценивать IT-производительность, вспомогательную инфраструктуру и несколько показателей устойчивости. Руководство проектирования DOE.

Для воды нужно указать знаменатель. Площадочный WUE выражается литрами воды площадки на kWh IT-энергии; умножение на kWh всего объекта даст другой результат. Забор, потребление и вышестоящая вода электроэнергетики — разные границы. Малое охлаждающее водопотребление на площадке само по себе не измеряет цепочку снабжения. Руководство водоэффективности DOE.

Отчёт IEA от 14 октября связывает интеграцию ЦОД с доступностью цены, безопасностью и устойчивостью, подчёркивая компромисс водосберегающего охлаждения и электричества. Эффекты локальны. Годовые мировые средние не устанавливают достаточность водных прав площадки в засуху или приемлемый отвод тепла в пиковый сезон. Отчёт IEA.

Общественное принятие поэтому — вопрос денежных потоков и распределительной справедливости. Достоверная схема задаёт плательщика усиления, измерение экологии и последствия отсутствия обещанных выгод. Рабочие места, налоги, компенсации потребителям и экологическое бремя возникают в разное время у разных людей. Сумма заглавных цифр без общего горизонта, контрфактической базы и распределения не является социальным анализом выгод и затрат.

11. Сильнейшие контраргументы и проверки против тезиса

Первый контраргумент — стратегическая редкость: оператор может рационально резервировать больше немедленной потребности, поскольку потеря доступа ещё дороже. Это возможно. Нужно оценить опцион, срок истечения и стоимость содержания. Называя каждый незагруженный актив опционом без условия исполнения, утверждение делают неопровержимым. Полезные данные — превращение резервирования в продаваемый сервис, удержание клиентов и стоимость эквивалентной мощности в другом месте.

Второй контраргумент — эффективность. Модели, пакетирование, сети и системное ПО могут расширить полезный выпуск того же капитала. Это усиливает, а не опровергает аргумент загрузки при честном учёте качества. Тезис ослабнет, если дешёвые улучшения устойчиво компенсируют задержки и недоиспользование, а клиенты оплачивают замену и вспомогательную инфраструктуру. Тестовая производительность без контроля надёжности, задержки и качества этого не устанавливает.

Третий контраргумент — скорость выделенной генерации. Она может уменьшить зависимость от одного сетевого ограничения, но проверка — более ранняя достоверная дата ввода при приемлемых полных затратах и характеристиках. Альтернатива тоже зависит от строительства, топлива и разрешений. Сравнение рекламного срока одной опции с консервативным договорным сроком другой смещает решение до любой арифметики.

12. Стандарт свидетельств для следующего инвестиционного цикла

Панель наблюдения должна включать подключённую и принятую мощность, время от установки до производства, полезную загрузку по поколениям, реальную выручку услуг, денежные капиталовложения и лизинговые обязательства в согласованных определениях, замену, минимальные договорные энергоплатежи и местные показатели воды и надёжности. Метрики связывают инженерное исполнение с коммерческим преобразованием. Растущие объявленные гигаватты не заменяют ни одну.

Принимающим решения нужны датированный реестр предпосылок и свидетельств, одностраничная граница денежных потоков, физический критический путь ввода и карта расторжения договоров. Стресс-тесты должны менять определённые параметры, включая обоснованные коррелированные отказы. Произвольные оптимистические, центральные и пессимистические ярлыки нельзя выдавать за статистические доверительные интервалы. До первого необратимого заказа с долгим изготовлением нужны явные условия паузы, изменения размера и выхода.

Вывод условен, но ясен: экономическая единица инфраструктуры ИИ — полезная услуга, вовремя доставленная полной, профинансированной и социально работоспособной системой. Октябрьские энергоконтракты и раскрытия ценны тем, что показывают части системы. Они не отменяют согласования границ. Следующую фазу качества инвестиций определит именно согласование, а не крупнейшая объявленная цифра.

13. Первичная библиография и воспроизводимость

Информационный срез: 22 октября 2026. Все модельные цены, активы, сроки службы, загрузка, мощность простоя и требуемая отдача — предположения. Числа сохраняют единицы; отображение округляется лишь в конце. Две модели независимы и исключают позиции, указанные в соответствующих разделах. Цель — дисциплинированное сравнение и опровержимое рассуждение, не прогноз цены ценной бумаги и не утверждение измеренной отдачи названного проекта.
