Дефицитный мегаватт: почему энергетический бум ИИ — проблема сетей и надёжности

Первичные данные и воспроизводимый пример со 100 IT-MW показывают, почему годовое покрытие ВИЭ, накопители, газ и атомную энергетику необходимо оценивать через

Числовая запись: точка отделяет дробную часть, запятая — группы тысяч.

Исследовательская редакция Voltformer — коллективный редакционный анализ

Информационный срез: 22 октября 2026 года. Прогнозы, объявленные инвестиции и действующие объекты рассматриваются отдельно. Все долларовые значения в расчётных примерах — условные доллары США.

1. У перехода в электроэнергетике появились вторые часы

Инфраструктуру ИИ можно заказывать под коммерческую возможность, меняющуюся за несколько месяцев. Электроэнергетическая инфраструктура должна выдерживать отказы оборудования, сезонные экстремумы и финансовые обязательства на десятилетия. Это несовпадение делает доставляемый мегаватт в конкретной точке подключения стратегически важнее неразделённого годового объёма электроэнергии.

Наш тезис: решающим ограничением часто является своевременный и электрически надёжный доступ к мощности, а не глобальная нехватка энергоресурсов. Это не означает, что генерация повсюду избыточна. Генерацию, сети, устойчивость работы и гибкость потребителя следует оценивать совместно. Дополнительная дешёвая годовая выработка ВИЭ сама по себе не подтверждает достаточность в дефицитный интервал; объявление управляемой станции не подтверждает подключение под напряжением.

Различие имеет экономическое значение. Девелоперы могут переплатить за генерацию, которая не достигает площадки. Энергокомпании могут строить под запросы, не превращающиеся в потребление. Покупатели могут приобретать экологические атрибуты, не сокращая дополнительную ископаемую выработку, вызванную их нагрузкой. Одновременно чрезмерно осторожные правила подключения могут блокировать используемые сетевые возможности. Обоснованный подход должен избегать всех четырёх ошибок.

2. Что действительно устанавливают последние данные

Октябрьская дискуссия опирается на разные виды свидетельств. Их нельзя объединять в одну кривую роста.

Первичные свидетельства на дату срезаПериод или публикацияЧто устанавливаютЧего не устанавливают
IEA, Ключевые вопросы энергетики и ИИАпрель 2026; оценка 2025 и проекция 2030Мировое электропотребление ЦОД: 485 TWh в 2025; центральная проекция 950 TWh в 2030Наблюдаемый результат 2030 или прогноз только для ИИ
IEA, Электроснабжение искусственного интеллектаОбзор 14 октября 2026Найдены 134 политики/регулирующие меры; почти 40% объявлены или введены за предыдущий годЭффективность каждой меры или применимость к конкретной площадке
EIA, Октябрьский STEOПрогноз октября 2026В прогнозе коммерческое потребление США растёт на 2.8% в 2027Отдельно измеренный рост центров обработки данных
PJM, Проверка крупных нагрузок29 сентября 2026Обновлённая проверка обязательств учитывается в прогнозе 2027; у PJM нет очереди подключения нагрузокОпубликованный реестр подключённой под напряжением нагрузки ЦОД
ERCOT, Запрос информации по ЦОДПроцесс сентября–октября 2026Разработчиков подключений от 25 MW просили ответить до 12 октября; отчёт намечен до 10 декабряЗавершённые результаты аудита на 22 октября
Berkeley Lab, Queued Up 2026Конец 2025, отчёт июня 2026Около 2,060 GW заявок генерации и хранения в СШАСпрос ЦОД, введённое предложение или гарантированное завершение
DOE, Отбор SPARKОбъявление 24 сентября 2026Намерение поддержать 31 проект; свыше 23 GW потенциальных дополнительных сетевых возможностейУже полученный прирост генерации

Аналитическое следствие — неопределённость с обеих сторон подключения: запрошенный спрос не гарантирует потребление, а предложенный портфель снабжения не гарантирует доставляемость. Если считать одну сторону достоверной, а другую вероятностной, инвестиции систематически искажаются.

3. Начинать следует с электрической границы

«MW мощности ИИ» — неполная информация. Это может быть номинальный спрос ускорителей, установленная IT-мощность, среднее IT-потребление, спрос всего объекта или зарезервированное сетевое подключение. Величины различаются ещё до учёта зарядки накопителей и собственной генерации.

Для намеренно упрощённого случая постоянной нагрузки:

P_facility = P_IT,nameplate × utilization × PUE

E_facility = P_facility × hours

Здесь загрузка означает долю электрической номинальной нагрузки, а не активность процессора. PUE делит полную энергию объекта на IT-энергию в одинаковых границах и за один период; в полностью электрическом примере отношение касается только электроэнергии. Измерительные приложения Еврокомиссии Использование годового отношения для расчётного часового пика может скрывать температурные эффекты и работу при частичной нагрузке. Поэтому проект должен показывать измеренный или смоделированный почасовой профиль объекта и отдельно максимальную потребность в импорте. Зарядку накопителей необходимо явно поместить внутрь или вне границы.

Энергия — интеграл мощности. Подключение 100 MW за один час позволяет получить 100 MWh до соответствующих потерь; оно не создаёт 100 MWh каждый час независимо от аварий и ограничений. Различие следует из стандартных определений единиц EIA. Годовая закупка ВИЭ сравнивает суммы энергии. Надёжность требует нужной мощности в нужном месте и интервале, включая последствия достоверно возможных возмущений.

Два сетевых ввода тоже нуждаются в интерпретации. Общие подстанция, вышестоящая линия, риск затопления или зависимость управления означают отсутствие независимости от общего отказа. Схемы резервирования становятся инвестиционным свидетельством только при указании общих причин отказов и процедур эксплуатации.

4. Оценивать ограниченную систему, а не одну технологию

Полезная цель планирования минимизирует приведённые к году инвестиционные, топливные и эксплуатационные затраты плюс заданную стоимость недоотпуска энергии. Ограничениями служат хронологический баланс спроса, сетевые пределы, доступность ресурсов и заряд накопителей. Модель можно дополнить авариями, неопределённой погодой, отказами и сроками завершения.

В компактной записи:

min [annualized capital cost + Σ(variable cost × generated MWh) + V × expected unserved MWh]

SOC(t+1) = SOC(t) + η_charge × P_charge × Δt − P_discharge × Δt / η_discharge

V — явный параметр модели, а не универсальная оценка коммерческих потерь ЦОД. Теневая ценность ослабления ограниченного подключения может превосходить ценность ещё одного неограниченного MWh ВИЭ. И наоборот, дорогая гарантированная генерация может почти не добавлять ценности, когда связывающим ограничением являются сеть или время потребления.

Сентябрьский сетевой отчёт IEA оценивает, что отдельные технологии повышения сетевой эффективности способны обеспечить до 330 GW дополнительных подключений в мире. Это условный технический потенциал предложения, накопителей и спроса, а не измеренная новая гарантированная генерация. IEA, Модернизация сетей

Уточнённая оценка допустимой нагрузки линий и управление потокораспределением заслуживают закупки наряду с усилением. Их полезный вклад всё равно должен проходить местные проверки аварийных режимов, напряжения и устойчивости. Более точная информация может уменьшить лишние эксплуатационные запасы, но не отменяет тепловые пределы и не делает каждую благоприятную погодную нагрузочную способность надёжной в худший час системы.

5. Воспроизводимый пример: даже 125% годового покрытия нуждаются в обеспечении

Рассмотрим гипотетический объект с указанными предпосылками. Это прозрачные учебные параметры, а не коммерческое предложение, проект или измеренная эксплуатационная история. Коэффициенты использования ВИЭ — выбранные для примера годовые средние. Потери сети, деградация, стоимость зарядки и ограничение ВИЭ сначала исключены, что благоприятствует результату годового сопоставления.

Вход или результатПредположение или расчётРезультат и граница
Установленная IT-мощность100 MWНоминальная IT-мощность, не импорт из сети
Постоянная электрическая загрузка IT; PUE90%; 1.20Упрощённые сценарные параметры
Рабочая нагрузка объекта100 × 0.90 × 1.20108 MW AC
Нагрузка при полном использовании IT100 × 1.20120 MW до отдельного резерва на зарядку
Годовая рабочая электроэнергия108 × 8,760946,080 MWh, или 946.08 GWh
Закупка солнечной генерации300 MW × 25% × 8,760657,000 MWh/год
Закупка ветровой генерации150 MW × 40% × 8,760525,600 MWh/год
Годовой итог ВИЭ657,000 + 525,6001,182,600 MWh; 125% годовой нагрузки
Мощность накопителя; номинальная DC-энергия100 MW AC; 400 MWh DCРазные физические размерности
Используемая доля энергии; КПД разрядки90%; 95%342 MWh доставленной AC-энергии из полного доступного диапазона
Стрессовый интервал72 часа; постоянная доставка ВИЭ 10 MWУсловный тест низкой выработки, не историческое событие
Потребность до накопителя(108 − 10) × 727,056 MWh из других ресурсов
Потребность после накопителя7,056 − 3426,714 MWh гарантированного импорта, генерации или сокращения спроса

Накопитель может выдать остаточные 98 MW: требование ниже предела преобразователя 100 MW. Его предполагаемой используемой AC-энергии хватает на 342 / 98 = 3.49 hours. К часу 24 накопленная потребность равна 2,352 MWh; батарея покрыла лишь 342 MWh. К часу 72 остаётся 95.15% первоначальной остаточной потребности в энергии.

Условная проверка низкой генерации ВИЭ: остаточная потребность растёт на 98 MWh в час, а батарея даёт максимум 342 MWh.

Открыть график в полном разрешении

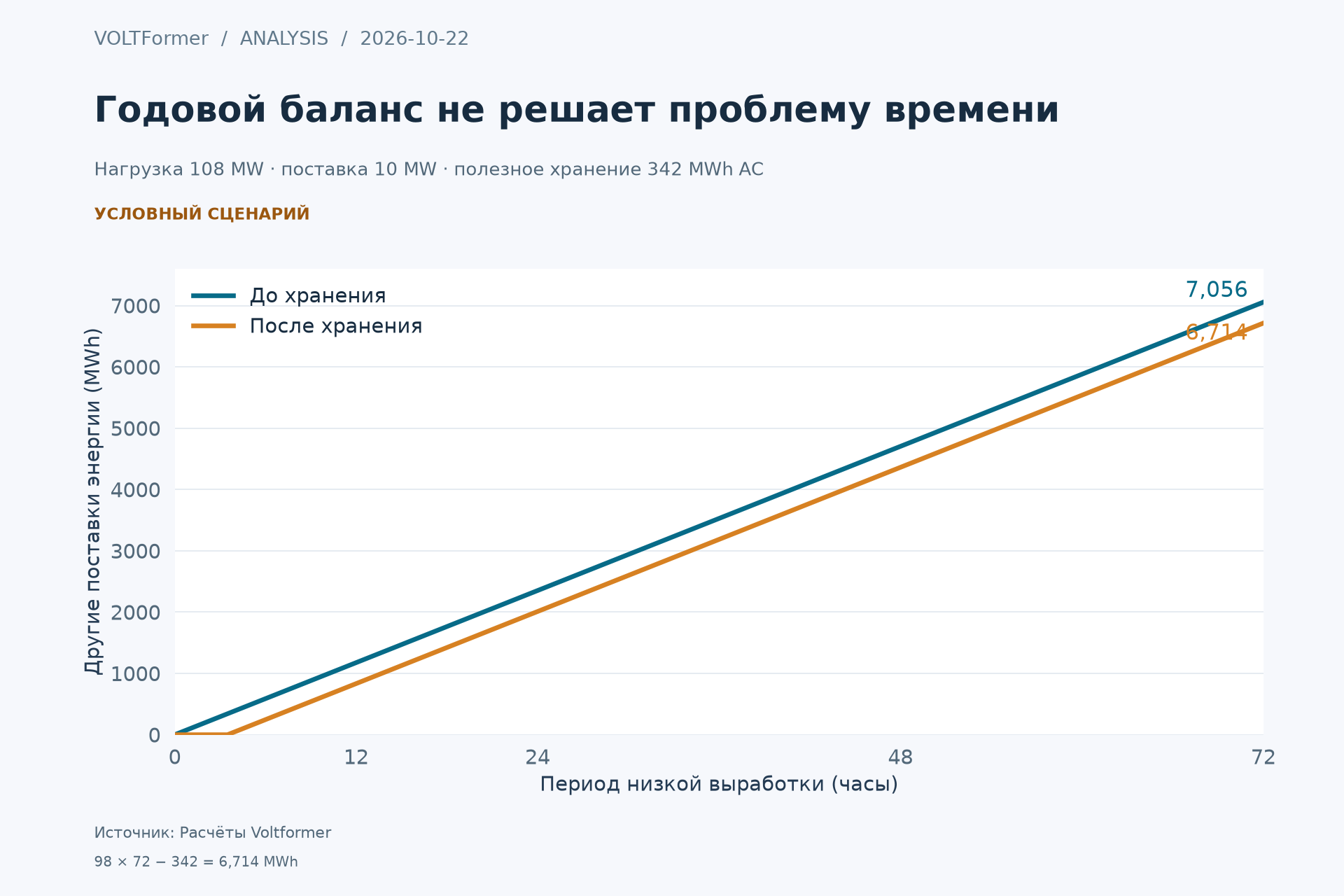

Рисунок 1. Условный тест продолжительности низкой генерации ВИЭ. Потребность в обеспечивающей энергии растёт на 98 MWh в час; условная батарея даёт максимум 342 MWh. Показанный остаток — потребность в другом снабжении или ограничении потребления, не прогноз недоотпуска энергии. Вероятность события не задана; не утверждается, что годовой избыток ВИЭ зарядил батарею непосредственно перед ним.

Внешний PPA тоже требует работоспособного пути доставки: его выработка не питает автоматически изолированный объект. Поэтому расчёт проверяет энергетическое обеспечение в заданной учётной границе с доставляемыми ресурсами. Он не сертифицирует автономную работу. Пригодное для финансирования исследование должно заменить постоянные профили синхронизированными часовыми рядами, моделировать зарядку и повторять анализ для нескольких погодных лет и аварий.

6. Газ даёт управляемость при условиях по топливу и оборудованию

Газ может обеспечивать управляемую мощность в длительные периоды нехватки ВИЭ. Его ценность зависит от доступности турбин, пропускной способности трубопроводов, гарантированности топлива, разрешённых выбросов, пусковых характеристик и обслуживания. Перенос генерации за счётчик клиента меняет коммерческую границу, но не устраняет зависимости.

Апрельский анализ IEA оценивает, что надёжные газовые решения на площадке могут требовать генераторной инфраструктуры на 30–70% больше критического спроса. Он прямо ставит вопрос, всегда ли ограничения оборудования позволяют ускорить получение мощности. Это аналитические диапазоны, не универсальное правило выбора мощности. IEA, Ключевые вопросы

При условном удельном расходе тепла H = 7 MMBtu/MWh, цене топлива F, переменных нетопливных затратах USD 4/MWh и стоимости углерода C:

variable cost = H × F + 4 + (H × 52.91 / 1,000) × C

Коэффициент 52.91 kg CO₂/MMBtu взят из опубликованного фактора природного газа EIA. Удельный расход и топливный коэффициент должны использовать согласованные энергетические соглашения. Все остальные величины — сценарные предположения.

Предполагаемая цена газаТопливо плюс переменные нетопливные расходыС условными USD 100/t CO₂Прямые выбросы при сжигании
USD 3/MMBtuUSD 25.00/MWhUSD 62.04/MWh0.37037 t CO₂/MWh
USD 6/MMBtuUSD 46.00/MWhUSD 83.04/MWh0.37037 t CO₂/MWh
USD 12/MMBtuUSD 88.00/MWhUSD 125.04/MWh0.37037 t CO₂/MWh

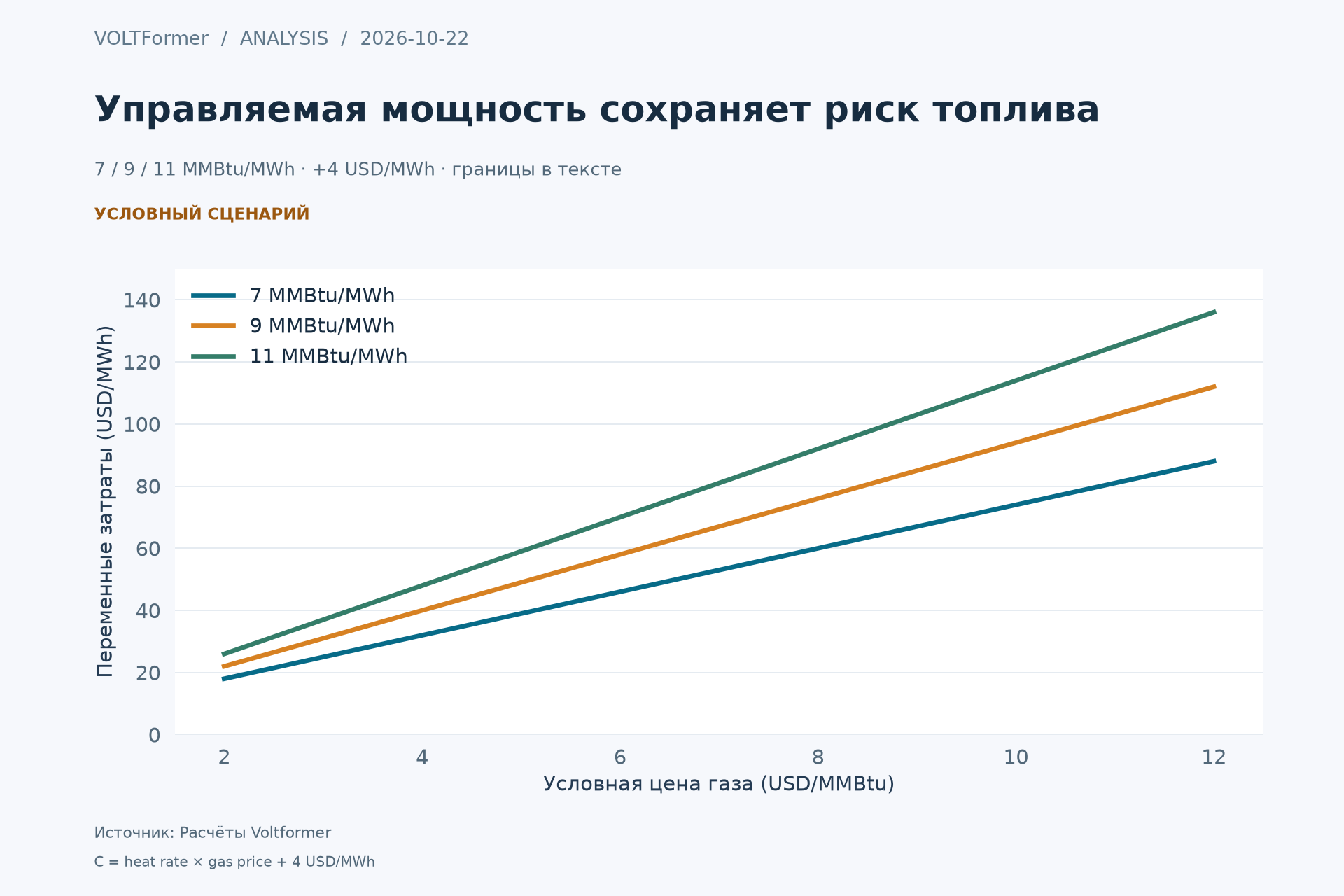

Сценарные кривые переменных затрат газовой генерации при 7, 9 и 11 MMBtu на MWh и условных ценах топлива.

Открыть график в полном разрешении

Рисунок 2. Чувствительность к цене топлива при разных предполагаемых удельных расходах тепла. Кривые используют 7, 9 и 11 MMBtu/MWh, переменные нетопливные затраты USD 4/MWh и нулевую плату за углерод. Это воспроизводимые инженерные сценарии, а не рыночные котировки или прогнозы.

Таблица не показывает полную приведённую стоимость электроэнергии: исключены возврат капитала, постоянная эксплуатация, резервирование, бронирование газотранспортных мощностей, финансирование и сетевые платежи. Покрытие оставшихся 6,714 MWh при 7 MMBtu/MWh привело бы примерно к 2,487 тоннам прямых выбросов CO₂. Вышестоящий метан, строительство и циклическая работа вне границы. Низкая предполагаемая цена топлива не компенсирует его отсутствия при общем трубопроводном стрессе.

7. Атомная энергетика предлагает иной риск, а не немедленную мощность

Действующая атомная выработка, продление срока службы, перезапуск и первый реактор нового типа — разные инвестиционные предложения. Первое даёт эксплуатационную историю; остальные создают различные строительные, восстановительные, лицензионные и пусковые риски. Долгосрочная закупка может помочь профинансировать объект, не делая будущую выработку доступной сегодня.

Августовские результаты Constellation описывают регуляторные этапы Crane и ожидаемый перезапуск в 2027 году. Страница объекта указывает 835 MW потенциально восстановленной мощности. Мы относим её к цели проекта, а не к действующей генерации на дату статьи. Результаты Constellation, Страница проекта Crane

В закупках важен вопрос, как клиент перекрывает задержку запуска, плановые и вынужденные остановы. Высокий годовой коэффициент использования не гарантирует непрерывной доступности в точке подключения конкретного объекта. Разнообразие портфеля, передача и замещающие контракты сохраняют ценность даже при гарантированном низкоуглеродном основном источнике.

8. Гибкость ценна только при обеспеченном исполнении

Некоторые вычисления можно отложить, географически перенести или прервать. Другие ограничены задержкой, локализацией данных или требованиями обслуживания. Поэтому перемещаемая доля — свойство нагрузки и договора, а не универсальное свойство ИИ.

Октябрьский отчёт IEA охватывает 34 юрисдикции, описывая негарантированный доступ и изменения стратегий операторов. Он также предупреждает: активное управление вычислительной нагрузкой пока редко и может ограничиваться работой сторонних заказчиков. IEA, Электроснабжение искусственного интеллекта

Предположим, примерный объект может подтверждённо уменьшать спрос на 20 MW в течение 80 дефицитных часов в год. Прямое сокращение равно 1,600 MWh — всего 0.169% базовой годовой энергии. Однако мгновенное снижение составляет 18.52% рабочей нагрузки 108 MW. Арифметика объясняет значительную мощностную ценность малого годового изменения, если оно совпадает со связывающими часами.

Отложенная работа может вернуться позже: годовая экономия приблизится к нулю или станет отрицательной из-за накладных расходов миграции. Договор должен задавать максимальную длительность и частоту событий, уведомление, телеметрию, темпы восстановления и штрафы. Он также должен запрещать одновременно считать одну батарею неприкосновенным резервом клиента и полностью доступной сетевой мощностью. Обе роли возможны лишь при согласованных правилах заряда и приоритетов услуг.

9. Надёжность включает реакцию на повреждения

Длительная достаточность — лишь один временной масштаб. Уставки защиты, силовая электроника, переключения ИБП и согласованное восстановление нагрузки влияют на напряжение и частоту при возмущениях. Объект, сохраняющий свою IT-работу отключением спроса от сети, может внезапно разбалансировать остальную систему.

Мартовская подача NERC 2026 прямо связывает работу по интеграции крупных нагрузок с опытом неустойчивости в Виргинии и Техасе. Уведомление FERC от 15 октября включает проверенные динамические модели, ввод и мониторинг точки присоединения в вопросы конференции по надёжности 21 октября. Повестка подтверждает рассмотрение проблемы, а не вступление нового стандарта в силу. Подача NERC, Уведомление FERC

Следовательно, закупочная спецификация требует диапазона динамических характеристик наряду с энергетическим бюджетом. Номинальные MW батареи не доказывают соответствие управления, реакцию на возмущения, реактивную способность или допустимое восстановление. Приёмка должна демонстрировать требуемое поведение при согласованных сетевых моделях и условиях работы.

10. Углеродный учёт и распределение затрат требуют контрфактического сравнения

Три вопроса выбросов следует сообщать раздельно: средние территориальные выбросы электроэнергии, договорные экологические заявления и изменение системных выбросов из-за нагрузки с её ресурсами. Годовая сумма сертификатов отвечает на иной вопрос, чем дополнительная диспетчеризация в ограниченный вечер.

Мартовское исследование чувствительности EIA иллюстрирует различие: при фиксированном будущем составе генерации ускорение спроса повышает ископаемую выработку. Это условная модель на основе прежнего STEO, а не центральный октябрьский прогноз. Анализ чувствительности EIA

Экономически новый клиент может распределить существующие постоянные сетевые расходы на большее число продаж либо вызвать дорогое усиление. Правильный тест сравнивает систему с проектом и без него, включая риски завершения и отмены. Расходы выделенного оборудования, выгоды общих сетей, обеспечительные платежи и обязательства выхода должны следовать из сравнения.

Июньские предписания FERC требуют от шести региональных операторов обосновать или пересмотреть тарифы крупных нагрузок. Политика Ирландии декабря 2025 требует от соответствующих новых ЦОД сопоставимой генерации или накопителей и участия в оптовом рынке. Это конкретные юрисдикционные меры, не взаимозаменяемые инженерные гарантии. FERC, CRU

11. Три условных пути

Следующие сценарии — структуры решений, не прогнозы с вероятностными весами. Перед обязательством вложить капитал каждый необходимо наполнить местными данными.

Условный путьНеобходимые условияОтвет портфеляСвидетельства, опровергающие инвестиционное обоснование
A — Подключение ограничено, нагрузка гибкаяДоступный внепиковый сетевой резерв; исполнимое прерывание; допустимые окна восстановленияПоэтапный или негарантированный доступ, телеметрия, адресная модернизация; сохранение резерва для неоткладываемого спросаДефицит дольше гибкого окна, общие аварии устраняют резерв или клиенты отказываются от прерываний
B — Рост устойчив, гарантированное снабжение задерживаетсяПодтверждённый клиентский спрос; документированные задержки сети и генерации; надёжное топливоПоэтапное развёртывание IT; переходная управляемая мощность и накопители; явная оценка топлива и углеродаОбязательства клиентов ослабевают, турбины/топливо задерживаются или переходные объекты недостаточно зарабатывают после появления постоянного снабжения
C — Спрос ниже ожиданий или рассредоточиваетсяМеньшая фактическая загрузка, эффективные задачи или миграция в сильные сетевые узлыПовторное использование мощности, сохранение расширения, ограничение необратимого выделенного строительстваИзмеренная устойчивая нагрузка и подписанные обязательства превышают модульный план, удорожая задержку инвестиций

Эти пути могут сосуществовать в одном регионе. Региональный прогноз не заменяет электрических исследований площадки; отмена отдельного девелопера не доказывает обвала совокупного спроса.

12. Правило решения и ограничения анализа

Для девелопера первый дефицитный актив для проверки — датированное право подключения: место, максимальный импорт, гарантированность, условия изменения нагрузки и аварийные ограничения. Затем нужно выбрать портфель энергии и мощности, обеспечивающий реальное требование услуги. Самое дешёвое отдельное предложение генерации может оказаться дорогим с учётом задержек, замещения и доставляемости.

Энергокомпании и регуляторы должны требовать подтверждения обязательств до необратимого резервирования, сохраняя ускоренные пути для клиентов с проверяемыми эксплуатационными ограничениями. Поставщикам оборудования следует отличать заказы и производственные этапы от ввода и принятой динамической характеристики. Инвесторам — согласовать контрактную IT-мощность, измеренный спрос объекта и оплачиваемую загрузку до экстраполяции роста.

Наш тезис ослабнет при достаточной подтверждённой сети, географически распределённой дополнительной нагрузке, опережающей спрос гарантированной генерации и работающей при реальном дефиците гибкости. Он усилится при сохраняющихся заторах вопреки годовому избытку ВИЭ, сдвиге сроков и приближении фактической нагрузки к местным безопасным пределам. Это наблюдаемые проверки: дефицит электроэнергии не должен становиться неопровержимым объяснением каждой коммерческой задержки.

Статья не выполняет хронологическую диспетчерскую, вероятностную балансовую или динамическую сетевую симуляцию. Оба графика — явно условные расчёты. Вероятность 72-часового события не оценена; пример исключает ряд реальных затрат и физических потерь. Детальная закупка требует местных электрических моделей, распределений погоды и аварий, топливных договоров и применимых разрешений. Численный пример поддерживает более узкий обоснованный вывод: годовая энергетическая достаточность и доставляемая надёжная мощность — разные положения, и инвестиционный процесс должен доказать оба.

Первичная библиография

Все источники получены 22 октября 2026 года; даты ниже обозначают публикацию или период данных, а не измерение в реальном времени.
