El centro de datos de IA es un contrato de infraestructura con plazos: utilización, electricidad y precio del retraso

El análisis de octubre de 2026 conecta contratos eléctricos y caja de grandes tecnológicas con modelos reproducibles de utilización, coste energético, retraso d

1. Tesis: un centro de datos vende tiempo, no un anuncio de conexión

Un gran campus de IA suele describirse con una cifra espectacular: presupuesto de inversión, compromiso de gigavatios o número de aceleradores. Ninguna demuestra que el cliente obtenga cálculo útil a coste competitivo en la fecha necesaria. El producto escaso es una cadena de capacidades simultáneas: emplazamiento autorizado, electricidad entregable, refrigeración y distribución puestas en servicio, servidores funcionales, red utilizable, software adecuado y demanda pagadora. El eslabón más débil determina cuándo empiezan a remunerarse las demás inversiones.

Sostenemos que el debate inversor de octubre de 2026 debe pasar de escala anunciada a capacidad productiva a lo largo del tiempo. Es más exigente que preguntar si la demanda de IA es real. Puede ser fuerte y un campus resultar antieconómico; un proyecto eléctrico puede valer aunque la plataforma informática decepcione; la caja consolidada puede ser sólida mientras una generación de equipos apenas rinde. Son proposiciones compatibles. Tratarlas como opuestas oculta el verdadero análisis de inversión.

Examinamos información primaria disponible el 22 de octubre de 2026. Los anuncios establecen lo que el emisor afirma o contrata, no rendimiento operativo verificado independientemente. Los ejemplos son modelos analíticos supuestos, no ofertas, campus medidos ni previsiones de rentabilidad. Permiten sustituir todas las entradas y reproducir todos los resultados.

2. Qué cambió en octubre y qué no

Los anuncios más informativos distribuyen riesgos de coste y calendario. AEP anunció el 14 de octubre un proyecto previsto de generación con pilas de combustible de 702 MW, inversión aproximada de USD 4 mil millones y acuerdo con Google de 20 años, esperando plena operación al terminar 2028. Es generación futura, no electricidad entregada a carga informática operativa de 702 MW. Anuncio AEP.

Black Hills distingue el 6 de octubre 564 MW de generación propia prevista, hasta 590 MW de servicio conectado y unos 2.1 GW de recursos gestionados de terceros. Los 2.7 GW incluyen reservas. No deben sumarse de nuevo ni llamarse demanda IT. Describe recuperación de costes, terminación anticipada y protección crediticia; la posición completa requiere contratos y autorizaciones reales. Información Black Hills.

Oracle presenta el 13 de octubre en Nuevo México una propuesta expresa: gasto mínimo anual eléctrico de USD 10 millones durante diez años y propuesta distinta de hasta USD 55 millones anuales de créditos a clientes durante hasta tres años. Distingue construcción, puesta en servicio, emergencia y seguridad vital de la microrred principal de pilas de combustible. La propuesta no prueba tarifas aprobadas, créditos pagados ni subvención total universal. Propuesta Oracle.

Evidencia primariaQué estableceQué queda sin probar
AEP, 14 de octubreInversión prevista y marco PPA contratadoTerminación, producción realizada y coste entregado final
Black Hills, 6 de octubrePerímetros separados de servicio, generación y gestiónRendimiento futuro completo y supervivencia de contraparte
Oracle, 13 de octubreGasto mínimo y créditos propuestosAprobación, pagos y reparto completo de costes
Meta, 21 de octubreCaja trimestral consolidada y previsión de inversión actualizadaRetorno de caja de un campus IA individual

Comparten el intento de responsabilizar financieramente a la gran carga de su infraestructura. Mejora incentivos, pero no elimina retrasos, fallos comunes, restricciones ambientales o cambios de demanda. Un contrato traslada exposición a una contraparte; no elimina el suceso físico.

3. Tres perímetros necesarios en toda memoria de inversión

El primero es físico. Capacidad de diseño IT de 100 MW, importación de instalación de 120 MW y generación renovable de 100 MW son diferentes. La primera corresponde a informática; la segunda incorpora apoyo en un punto operativo; la tercera es nominal y su energía anual y disponibilidad dependen de tecnología y lugar. El volumen energético contractual es otra magnitud. Convertirlas exige supuestos explícitos, no etiquetas convenientes.

El segundo es temporal. Terreno, edificios, subestaciones, servidores y modelos tienen plazos y vidas distintos. Un compromiso eléctrico puede sobrevivir generaciones informáticas. El servidor puede llegar antes de energizar. La ventaja del modelo puede desaparecer antes de utilizar plenamente su equipo. No hay vida económica única del «centro de datos»: hay cohortes sustituibles y activos habilitadores duraderos.

El tercero es contractual. Propietario, suministrador, financiador, plataforma y cliente final pueden ser entidades distintas con diferentes cancelaciones. Reservar no necesariamente ingresa caja; cartera de pedidos no necesariamente es ingreso obligatorio; pago eléctrico mínimo no necesariamente cubre todo refuerzo. El modelo identifica quién paga, bajo qué condiciones, cuándo hay garantía y qué ocurre tras impago.

4. Caja, nuevos arrendamientos y depreciación cuentan historias distintas

Meta comunica el 21 de octubre, para el trimestre terminado el 30 de septiembre, flujo operativo de USD 32,786 millones, compras de propiedad y equipos de USD 33,942 millones y principal de leasing financiero de USD 964 millones. El flujo libre comunicado resulta negativo en USD 2,120 millones. La previsión anual de inversión, incluido ese principal, es USD 135–145 mil millones. Son cifras consolidadas y previsión, respectivamente. Meta Q3.

Puente trimestral Meta, USD millonesImporteInterpretación
Flujo operativo32,786Caja generada consolidada
Compras de propiedad y equipos−33,942Salida de inversión en efectivo
Principal de arrendamiento financiero−964Salida adicional ligada a financiación en esta definición
Flujo de caja libre−2,12032,786 − 33,942 − 964

Caja libre trimestral negativa es un hecho financiero, no prueba automática de destrucción de valor. Ingresos crecientes tampoco prueban que un campus cubra capital. Se necesita caja incremental atribuible, sustituciones, plazos y riesgo. No debe asignarse toda caja publicitaria o de software existente a la infraestructura nueva para declararla rentable.

Microsoft ilustra en julio el problema de presentación. Distingue USD 41 mil millones de inversión, USD 5.6 mil millones de altas de leasing y USD 35.8 mil millones de pagos de propiedad y equipos. Extiende vidas estimadas de centros y oficinas de 15 a 25 años, afectando depreciación y clasificación futura. No afirma que las GPU duren 25 años. Llamada Microsoft.

Las comparaciones concilian altas y principal, ejercicios fiscales y naturales, grupo y proyecto. Una clasificación puede cambiar inversión declarada dejando compromisos físicos casi iguales. Depreciar asigna gasto; no repone caja ni demuestra que clientes seguirán pagando por aceleradores antiguos.

5. Modelo reproducible de campus: supuestos antes de conclusiones

Consideremos 100,000 unidades idénticas de cómputo y 100 MW IT de pico. La unidad normalizada es contable, no GPU concreta, token o benchmark. Calidad y rendimiento se mantienen entre casos. Por ello no compara fabricantes ni calcula coste por token de un modelo lingüístico.

Entrada supuestaValorPerímetro
Unidades normalizadas instaladas100,000Constantes
Potencia IT máxima100 MWNo importación de instalación
Potencia IT en reposo25% del máximoAproximación lineal activa/reposo
PUE1.20Aproximación constante
Energía entregada70 USD/MWhSupuesto; excluye cargos de potencia
Inversión informática y recuperaciónUSD 1.2 mil millones; 5 añosSin residual
Inversión de instalación y recuperaciónUSD 400 millones; 15 añosSeparada de equipos
Tasa de recuperación8% anualRentabilidad de recuperación supuesta
Operación fija no energéticaUSD 20 millones/añoIgual en todos los casos
Período operativo anual8,760 horasSin ajuste bisiesto

La utilización útil, u, es la fracción de horas instaladas que entrega el servicio útil estipulado. No es ocupación GPU, factor eléctrico, reserva o uso facturado, salvo coincidencia contractual. Procesar datos, reintentar y esperar consume electricidad sin producir el denominador. Así se evita que una métrica eléctrica eficiente oculte instalación económicamente ociosa.

Con fracción en reposo a = 0.25, la potencia IT media es 100 × [a + (1 − a)u] MW. Energía de instalación es potencia por PUE y 8,760 horas. Servicio anual: 100,000 × u × 8,760 horas de unidad. Son cantidades físicas y económicas separadas. La simplificación de reposo debe reemplazarse por curvas medidas según trabajo.

6. Recuperación de capital y denominador de utilización

El capital anualizado usa CRF = r(1+r)^n / [(1+r)^n − 1]. Al 8%, CRF es 0.250456 para cinco años y 0.116830 para quince. Capital informático anual: unos USD 300.548 millones; instalación: USD 46.732 millones. Con operación fija suman USD 367.280 millones antes de electricidad. Es coste económico anualizado, no depreciación GAAP, deuda real o disponibilidad financiera.

El coste unitario suma capital, operación fija y electricidad y divide por horas productivas. Se muestran resultados redondeados usando intermedios completos.

Utilización útilIT medio, MWInstalación, MWh/añoCoste anual, USD millonesHoras productivas, millonesUSD/hora útil de unidad
40%55578,160407.751350.41.1637
60%70735,840418.788525.60.7968
80%85893,520429.826700.80.6133

La electricidad crece con utilización, pero el coste por servicio cae al repartir capital fijo en más horas. Esa es la diferencia entre reducir consumo y mejorar economía de una instalación fija. No justifica crear demanda inútil. Las horas deben producir resultados por los que alguien pague; de otro modo solo se redefine el denominador.

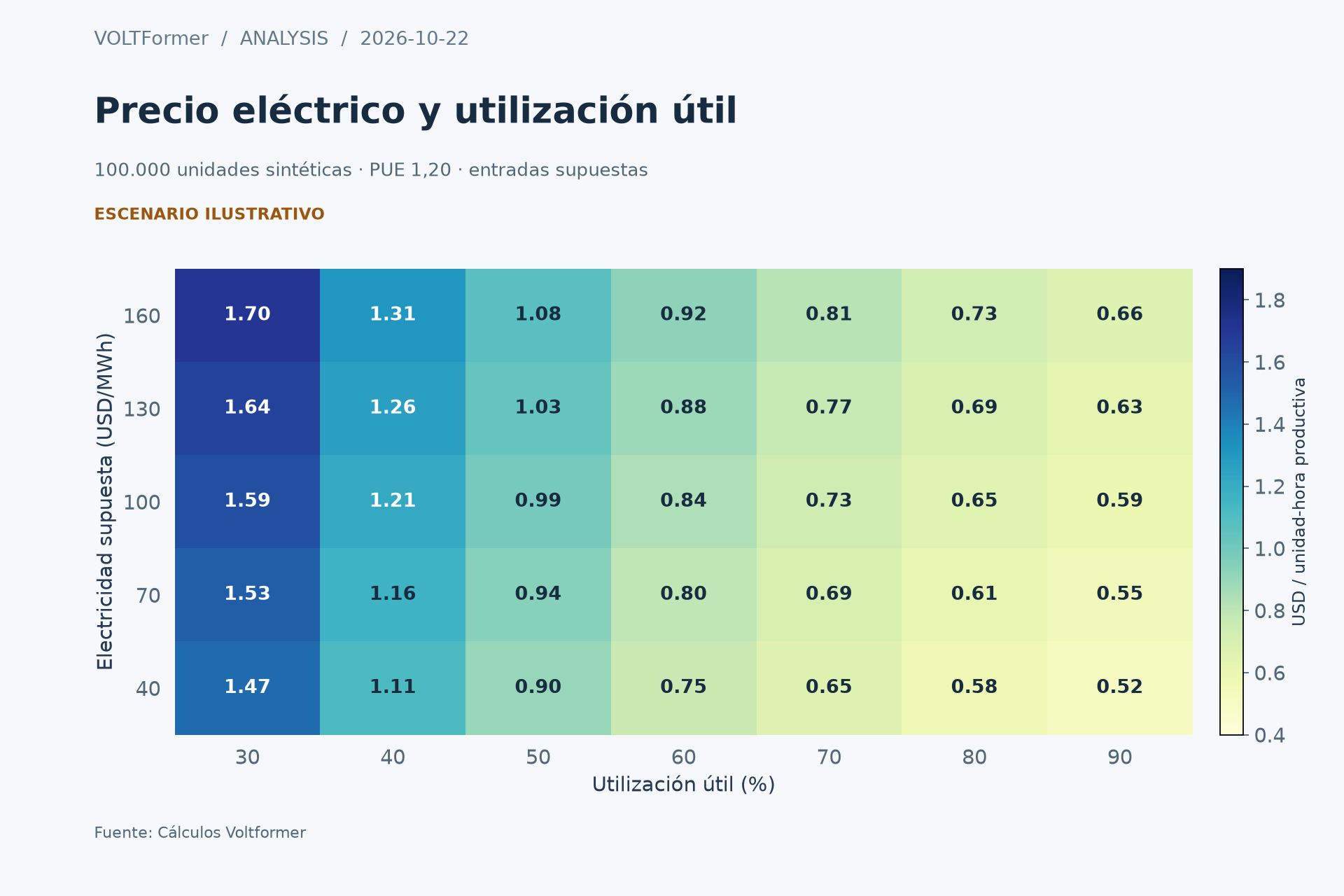

Mapa de sensibilidad del coste por hora productiva normalizada según utilización útil y precio energético supuesto.

Abrir gráfico a resolución completa

La figura 1 varía uso útil y precio energético supuesto, manteniendo equipos, calidad, PUE y capital. Es mapa de sensibilidad, no precios observados. La tabla es el corte a 70 USD/MWh. Cada color tiene unidad y cálculo reproducible.

7. Precio eléctrico frente a precio del equipo sin uso

Al 60%, subir 10 USD/MWh añade USD 7.3584 millones anuales, exactamente USD 0.014 por hora productiva. Bajar del 60% al 40% con precio constante aumenta coste unitario unos USD 0.367. No significa que la energía carezca de importancia: buscar tarifa nominal mínima puede ser mala estrategia si el lugar retrasa, reduce uso útil o pierde clientes adecuados.

La derivada muestra el mecanismo. Energía por hora productiva es proporcional a PUE × precio × [a/u + (1 − a)]. El reposo aumenta al caer uso; capital fijo por hora varía como 1/u. Con bajo uso penalizan numerador y denominador. Mejor refrigeración no elimina carga, ni eficiencia teórica del acelerador compensa indisponibilidad o falta de adecuación comercial.

Es condicional. Equipos baratos, otra reposición o trabajos intensivos en energía cambian la estructura. Se fijan entradas para aislar el mecanismo. El comité debe recalcular con ofertas, curvas medidas, sustitución por cohorte y distribución esperada de horas vendibles.

8. El retraso puede borrar un margen estrecho de inversión

Otro ejemplo independiente supone inversión inicial de USD 800 millones y caja neta anual constante de USD 120 millones durante diez años, descuento del 8%. No debe combinarse con el campus anterior como un solo proyecto. Sin retraso, beneficios presentes de USD 805.210 millones y VAN de USD 5.210 millones.

Retrasar d meses desplaza todo el beneficio y multiplica su valor por (1.08)^(−d/12). La inversión inicial queda en tiempo cero. No se añaden sobrecostes, intereses ni penalizaciones para evitar doble contabilización de financiación ya representada en descuento.

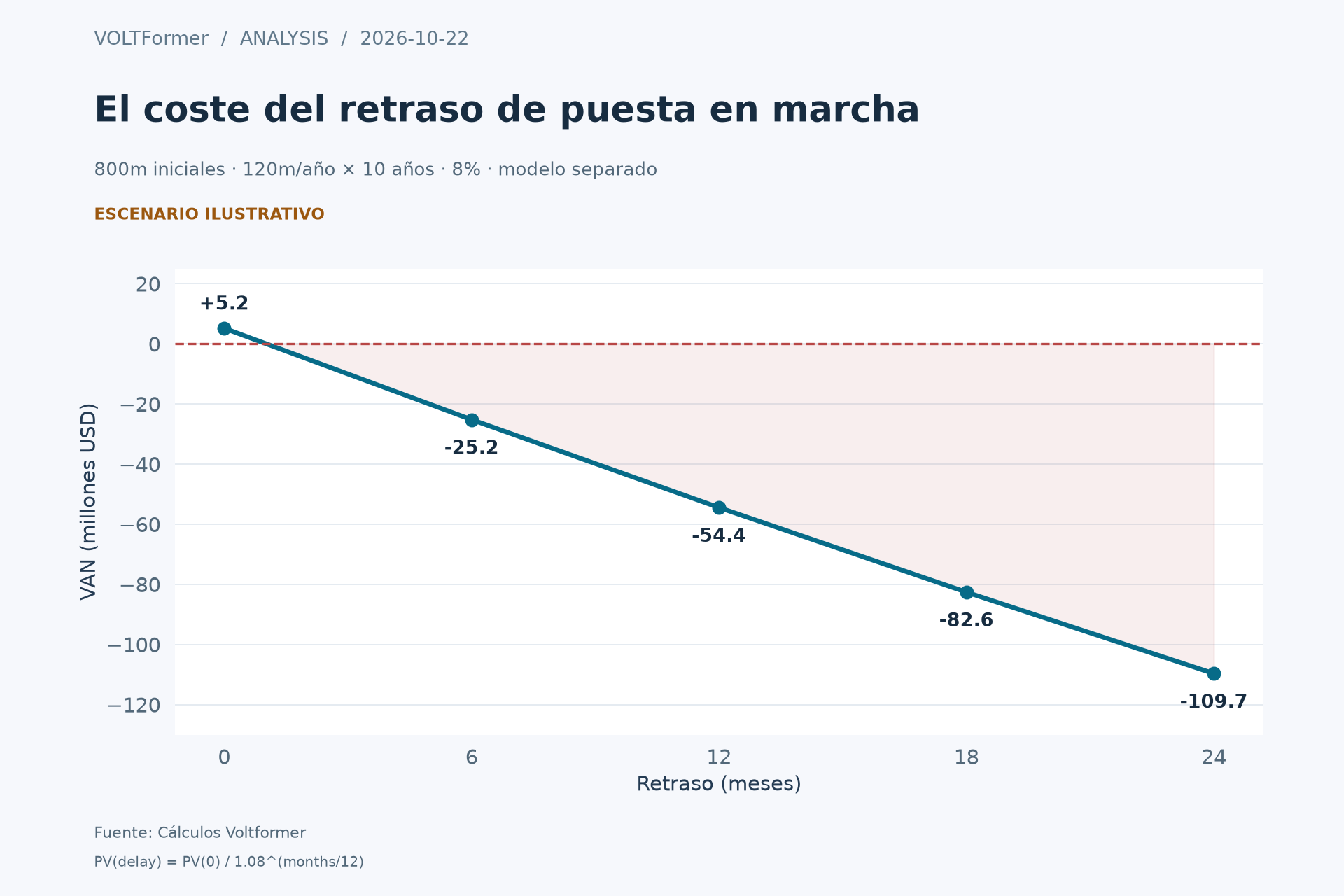

Retraso, mesesValor presente de beneficios, USD millonesVAN, USD millonesValor de beneficios perdido, USD millones
0805.2105.2100.000
6774.813−25.18730.396
12745.565−54.43559.645
18717.420−82.58087.790
24690.338−109.662114.872
Escenario de valor actual neto al retrasar entre cero y 24 meses una corriente fija de beneficios.

Abrir gráfico a resolución completa

La figura 2 aísla calendario, no prevé retrasos reales. Doce meses vuelven negativo un VAN apenas positivo aun sin sobrecoste. Aplazar gasto, ampliar ingresos contractuales o perder clientes permanentemente cambia el cálculo. Son calendarios distintos, no descuentos de riesgo arbitrarios añadidos a todo coste.

9. El contrato eléctrico debe valorar abandono y consumo

Un contrato largo es parcialmente seguro frente a infraestructura especializada que sobrevive al primer cliente. Importan mínimos, rampas, garantías, compensación de terminación y propiedad reutilizable. Energía barata puede acompañar demanda mínima cara; precio mayor puede incluir capacidad, fiabilidad o riesgo constructivo que otra oferta deja al comprador.

Black Hills es útil porque separa categorías. Su protección del cliente es descripción del emisor, no verificación nuestra de todo coste de red o combustible. Hay que pedir instrumentos ejecutados, tarifa y decisiones regulatorias. Debe probarse resistencia de garantías bajo tensión, no solo nombre al firmar.

También puede trasladarse riesgo a quien no lo controla. Mínimos prolongados de un cliente con ventaja breve generan riesgo crediticio. Si una eléctrica garantiza disponibilidad y un tercero controla combustible, queda exposición en la cadena. «Detrás del contador» describe frontera eléctrica; no elimina combustible, aire, agua o fallo común.

10. Agua, refrigeración y aceptación social son variables operativas

PUE compara energía de instalación e informática. No mide utilidad del cálculo, electricidad sin carbono en la hora relevante ni sostenibilidad local del agua. La guía DOE recomienda evaluar conjuntamente informática, apoyo y múltiples métricas. Guía DOE.

Para agua, explicitar denominador. WUE local puede expresarse en litros por kWh IT; multiplicar por kWh de instalación cambia resultado. Extracción, consumo y agua del sector eléctrico aguas arriba son perímetros distintos. Poca agua local de refrigeración no mide toda la cadena. DOE, eficiencia hídrica.

La IEA del 14 de octubre vincula integración, asequibilidad, seguridad y sostenibilidad, y destaca la compensación entre ahorrar agua y gastar electricidad. Son efectos locales. Promedios mundiales no prueban derechos de agua en sequía ni disipación de calor aceptable en punta. Informe IEA.

Por ello, aceptación social afecta caja y justicia distributiva. El acuerdo creíble define quién paga refuerzos, cómo se mide ambiente y qué pasa si no llegan beneficios. Empleo, impuestos, créditos y cargas ambientales ocurren en plazos y personas distintos. Sumar titulares sin horizonte común, contrafactual e incidencia no es coste-beneficio social.

11. Las objeciones más fuertes y pruebas contra la tesis

La primera es escasez estratégica: puede ser racional reservar más capacidad que la usada porque perder acceso cuesta más. Se debe valorar opción, vencimiento y mantenimiento. Llamar opción a todo activo ocioso sin condición de ejercicio hace la afirmación infalsable. Importan conversión de reservas a servicio vendible, retención y alternativas equivalentes.

La segunda es eficiencia. Modelos, lotes, red y software pueden ampliar producción útil del mismo capital. Refuerza la tesis si se mide calidad honestamente. Se debilitaría si mejoras baratas compensaran sistemáticamente retraso y desuso y los clientes pagaran reposición y apoyo. Rendimiento sin fiabilidad, latencia y calidad no lo prueba.

La tercera es acelerar con generación dedicada. Puede reducir una restricción de red, pero la prueba es puesta en servicio creíble anterior con coste y rendimiento completos aceptables. Conserva dependencias de construcción, combustible y permisos. Comparar objetivo publicitario con fecha conservadora contratada sesga antes de calcular.

12. Un estándar de evidencia para el siguiente ciclo

El panel debe incluir capacidad energizada y aceptada, tiempo de instalación a producción, uso útil por cohorte, ingresos realizados, caja y leasing reconciliados, reposición, pagos eléctricos mínimos y agua y fiabilidad locales. Conecta ingeniería y conversión comercial. Más gigavatios anunciados no sustituyen indicadores.

Exigir registro fechado de supuestos y evidencia, perímetro de caja de una página, camino crítico físico y mapa de terminaciones. Los casos cambian entradas específicas, con fallos correlacionados justificados. No presentan etiquetas optimista, central y pesimista como intervalos estadísticos. Antes del pedido irreversible deben fijarse condiciones de pausa, redimensionamiento y salida.

La conclusión es condicional: la unidad económica es servicio útil entregado a tiempo mediante sistema completo, financiado y socialmente viable. Contratos y cuentas de octubre son valiosos porque revelan partes; no eliminan conciliar perímetros. La calidad de inversión dependerá de esa conciliación, no del mayor anuncio.

13. Bibliografía primaria y reproducibilidad

Fecha de corte: 22 de octubre de 2026. Precios, costes, vidas, uso, reposo y retornos exigidos de los modelos son supuestos. Se conservan unidades y solo se redondea al final. Los modelos son independientes y excluyen lo indicado en cada sección. Sirven para comparación disciplinada y razonamiento falsable, no previsión bursátil ni afirmación de retornos medidos de proyectos nombrados.
